Металлоконструкции для склада, ангара и цеха: от проекта до монтажа без лишних переделок

Главная  /  Металлоконструкции д ... без лишних переделок
Логотип Раменского завода стальных конструкций EXTROY Раменский завод
стальных конструкций
EXTROY - проектирование, изготовление и монтаж металлоконструкций
+7 (495) 734-99-33 info@extroy.ru 140101, г. Раменское, ул. Красноармейская, д. 133

EXTROY - ООО "Раменский завод стальных конструкций"

РольСпециалистЧто сделано для материала
АвторВоронцов Алексей Михайлович
Технический редактор EXTROY
Систематизировал исходные данные, проектирование, изготовление, контроль, доставку и монтаж металлокаркаса с точки зрения задач заказчика. Подготовил практические пояснения по сравнению комплектаций и коммерческих предложений.
Техническая проверкаМельников Сергей Андреевич
Ведущий инженер-конструктор EXTROY
Проверил технические формулировки по КМ/КМД, работе металлического каркаса, заводскому изготовлению и монтажу. Сверил логику взаимосвязи проекта, производства и условий строительной площадки.

Опубликовано: 13 августа 2026 - Обновлено: 13 августа 2026 - Время чтения: около 20 минут

Главное за 90 секунд. Металлоконструкции для склада, ангара или производственного цеха выгоднее заказывать не как отдельные тонны металла, а как согласованную цепочку: исходные данные -> расчет и проект -> рабочая документация -> заводское изготовление -> доставка -> монтаж. Цена каркаса зависит не только от массы стали: на нее влияют пролеты, сетка колонн, узлы, оборудование, сложность изготовления и условия сборки. В EXTROY эти этапы можно объединить у одного подрядчика - от проектирования до монтажа.
Стальной каркас промышленного здания на этапе строительства

стальной каркас промышленного здания на этапе строительства. На этом этапе особенно важны точность геометрии, комплектность поставки и последовательность сборки.

EXTROY - это ООО "Раменский завод стальных конструкций". Компания более 10 лет занимается изготовлением металлоконструкций, выполняет проектные работы, производит конструкции на собственной площадке, организует доставку и при необходимости монтирует каркас своей техникой. На заводе основные сварочные операции выполняют на автоматизированном оборудовании - под флюсом и в защитных газах. После изготовления конструкции проверяет инженер, а перед отправкой элементы маркируют, чтобы на площадке монтажники сразу понимали, где и в какой последовательности их устанавливать.

Для заказчика главное преимущество такого подхода в том, что проектирование, производство и монтаж не существуют отдельно друг от друга. Решения, принятые на стадии проекта, сразу можно оценивать с точки зрения изготовления, доставки и последующей сборки на объекте.

Что получает заказчик при работе с одним подрядчиком

ЭтапЧто происходитПочему это важно
Исходные данныеФиксируются назначение, размеры, пролеты, ворота, оборудование и особенности площадкиПроектировщик считает конкретное здание, а не условный "каркас по площади"
ПроектированиеОпределяются расчетная схема, основные элементы, узлы и состав документацииМеталлоемкость и большая часть будущих затрат формируются еще до закупки металла
ИзготовлениеДетали выпускаются по рабочим чертежам в заводских условияхОсновные операции выполняются не на стройке, а в контролируемой производственной среде
КонтрольГотовые элементы сверяются с параметрами документацииНесоответствие дешевле обнаружить до отгрузки, чем во время монтажа
Доставка и маркировкаКонструкции комплектуются и идентифицируются для сборкиМонтажной бригаде проще сопоставить физическую деталь с чертежом
МонтажКаркас устанавливается, выверяется и соединяется по проектуПроект, завод и стройка работают по одной логике

Что на самом деле покупает заказчик металлокаркаса

У заказчика почти никогда нет цели просто приобрести несколько десятков или сотен тонн стали. Нужен работающий объект: склад, где стеллажи не конфликтуют с колоннами; ангар с требуемым свободным пролетом; цех, в котором оборудование, ворота, площадки и грузоподъемные механизмы вписаны в конструктивную схему.

Поэтому металлокаркас удобнее оценивать как инженерную систему. Колонна влияет на полезную планировку, пролет - на размер основных несущих элементов, ворота - на фахверк и соседние узлы, мостовой кран - на подкрановые конструкции и работу колонн. Позднее изменение одного параметра может затронуть сразу несколько разделов проекта.

Практический ориентир. Если в предложении есть только масса металла и цена за тонну, но не раскрыты проектирование, изготовление, покрытие, доставка и монтаж, сравнивать такую цифру с комплексной сметой некорректно.

Для заказчика важнее понять три вещи: что именно входит в цену, кто отвечает за переход между этапами и по какой документации будет изготовлен и смонтирован каркас.

Чем отличаются металлоконструкции склада, ангара и производственного цеха

Склад, ангар и цех могут иметь одинаковую площадь и даже похожий внешний контур, но внутри это разные инженерные сценарии. Один и тот же типовой каркас нельзя автоматически считать одинаково удачным для хранения, свободного ангара и производственной линии.

Склад: каркас должен поддерживать логистику

В складе конструктивная сетка связана с эксплуатацией помещения. Колонны не должны случайно попадать в ключевые проезды или мешать стеллажной системе, а высота здания оценивается по полезному объему хранения, а не только по архитектурному виду.

До окончательного расчета полезно увязать:

  • сетку колонн со стеллажами и маршрутами погрузочной техники;
  • ворота и погрузочные зоны с реальным грузопотоком;
  • высоту с системой хранения и инженерными сетями;
  • мезонины и технологические площадки с общей несущей схемой;
  • ограждающие конструкции с каркасом, если склад должен быть теплым.

EXTROY отдельно показывает реализованные складские объекты и работает со строительством складских комплексов на базе металлоконструкций. Примеры складских объектов EXTROY.

Ангар: свободный пролет часто важнее количества квадратных метров

Для ангара ключевым параметром нередко становится большой свободный объем. Если внутренние опоры нежелательны, основная нагрузка ложится на крупнопролетные балки, фермы и рамы, а их расчет сильнее влияет на массу и стоимость каркаса.

Типовой проект может быть экономичным решением, если его размеры и назначение действительно совпадают с задачей. Но изменение пролета, высоты, шага рам или состава оборудования требует проверки расчетной схемы. Готовый проект нельзя просто "растянуть" до новых размеров без перерасчета.

Производственный цех: технология важнее универсальности

В производственном здании каркас проектируют вместе с технологией. Планировка оборудования, ремонтные зоны, площадки обслуживания, эстакады, крупные проемы и грузоподъемные механизмы способны изменить схему здания еще до начала изготовления металла.

Если в цехе планируется мостовой кран, его параметры передают проектировщику заранее. Подкрановые балки и связанные с ними элементы работают как часть общей несущей системы; добавлять их к уже изготовленному каркасу без инженерной проверки нельзя.

Сравнение металлоконструкций склада, ангара и производственного цеха

Склад, ангар и производственный цех могут иметь одинаковую площадь, но требуют разных исходных данных и конструктивных решений.

ОбъектЧто чаще всего определяет каркасЧто сообщить проектировщику сначала
СкладЛогистика хранения, сетка колонн, высота, ворота, мезониныРазмещение стеллажей, используемая техника, движение грузов и условия работы склада.
АнгарСвободный объем, большой пролет, высота, покрытиеНазначение ангара, необходимый свободный пролет и возможность установки внутренних опор.
ЦехТехнология производства, оборудование, нагрузки на каркас и наличие крановых систем.Размещение оборудования, зоны его обслуживания, параметры кранов и необходимые технологические проёмы.

Какие исходные данные нужны до расчета

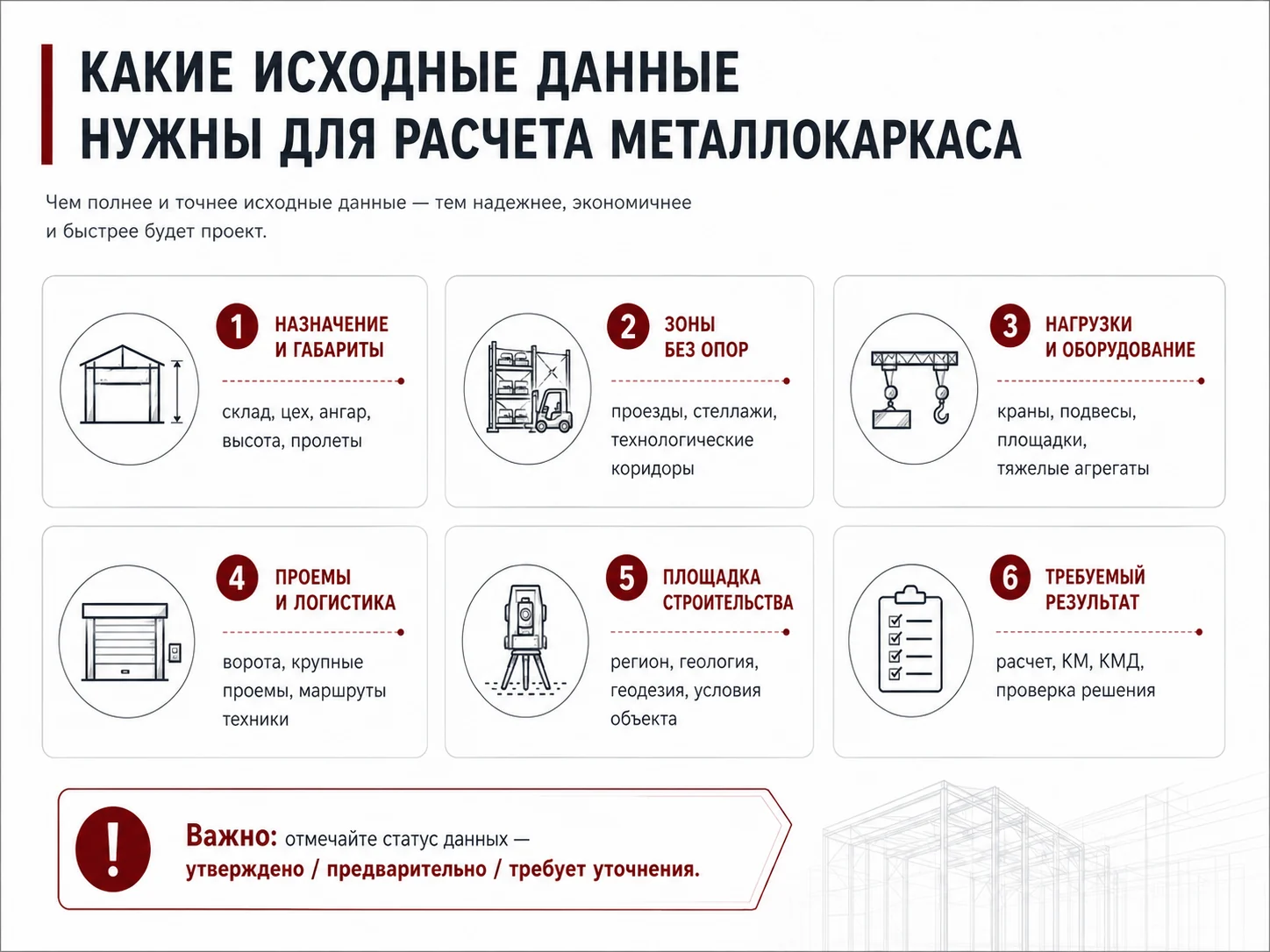

Первый расчет не требует готового комплекта проектной документации, но требует честных исходных данных. Чем меньше неизвестных параметров заменено предположениями, тем полезнее первоначальная оценка стоимости.

Для первого разговора с проектировщиком или заводом обычно достаточно подготовить:

  • назначение здания и предполагаемый режим эксплуатации;
  • длину, ширину и необходимую высоту;
  • желаемые свободные пролеты и допустимость внутренних колонн;
  • размеры и расположение ворот, дверей и крупных технологических проемов;
  • сведения о стеллажах, мезонинах, площадках и крупном оборудовании;
  • данные о мостовых кранах и других грузоподъемных механизмах;
  • регион строительства и имеющуюся информацию о площадке;
  • эскизы, планы или ранее разработанные проектные материалы.

Если часть параметров еще неизвестна, лучше отметить это прямо. Инженер сможет перечислить, что критично уточнить перед следующим этапом. Попытка заполнить пробелы случайными цифрами ради быстрого КП часто возвращается корректировками после начала проектирования.

Что полезно добавить к техническому заданию

Помимо геометрии, заказчику выгодно сразу указать границы задачи. Нужны только металлоконструкции? Нужна КМД? Должны ли в предложение входить доставка и монтаж? Кто отвечает за антикоррозионную защиту? Есть ли уже проектировщик по смежным разделам?

Чем точнее границы ответственности, тем легче потом сравнивать предложения разных подрядчиков.

Проектирование: КМ, КМД и решения, которые влияют на бюджет

Стоимость металлоконструкций начинает формироваться задолго до закупки металлопроката. На стадии проектирования выбираются расчетная схема, сечения, узлы, типы соединений и путь передачи нагрузок. Именно здесь определяется, будет ли конструкция рациональной или в смету заранее попадут лишняя масса и сложность.

КМ: как должен работать каркас

Раздел КМ описывает металлические конструкции как систему: основные элементы, марки, узлы, связи и конструктивные решения. Здесь определяется, как здание воспринимает нагрузки и как отдельные части каркаса взаимодействуют между собой.

Для заказчика КМ важен тем, что после его разработки каркас перестает быть набором условных "балок и колонн". Появляется понятная конструктивная схема, на которой можно обсуждать производство, узлы, металлоемкость и монтаж.

КМД: как проект превращается в заводские детали

КМД - это рабочая деталировка, по которой проект превращается в реальные детали для производства. Балка раскладывается на листы, ребра, пластины и отверстия, ферма - на отдельные элементы и соединения, а колонна получает конкретные опорные и монтажные узлы.

От качества КМД зависит не только завод. Ошибка в положении отверстия или монтажной пластины может проявиться уже при сборке каркаса на объекте, когда исправление стоит значительно дороже.

EXTROY берёт на себя не только расчёт отдельных металлоконструкций, но и проектирование здания в целом. Специалисты разрабатывают разделы КМ и КЖ, проектируют склады, ангары, производственные и другие объекты, а при необходимости компания может выступать генеральным проектировщиком и координировать весь комплекс проектных работ. Подробнее о проектировании EXTROY.

Путь металлокаркаса от исходных данных и проекта до изготовления, доставки и монтажа

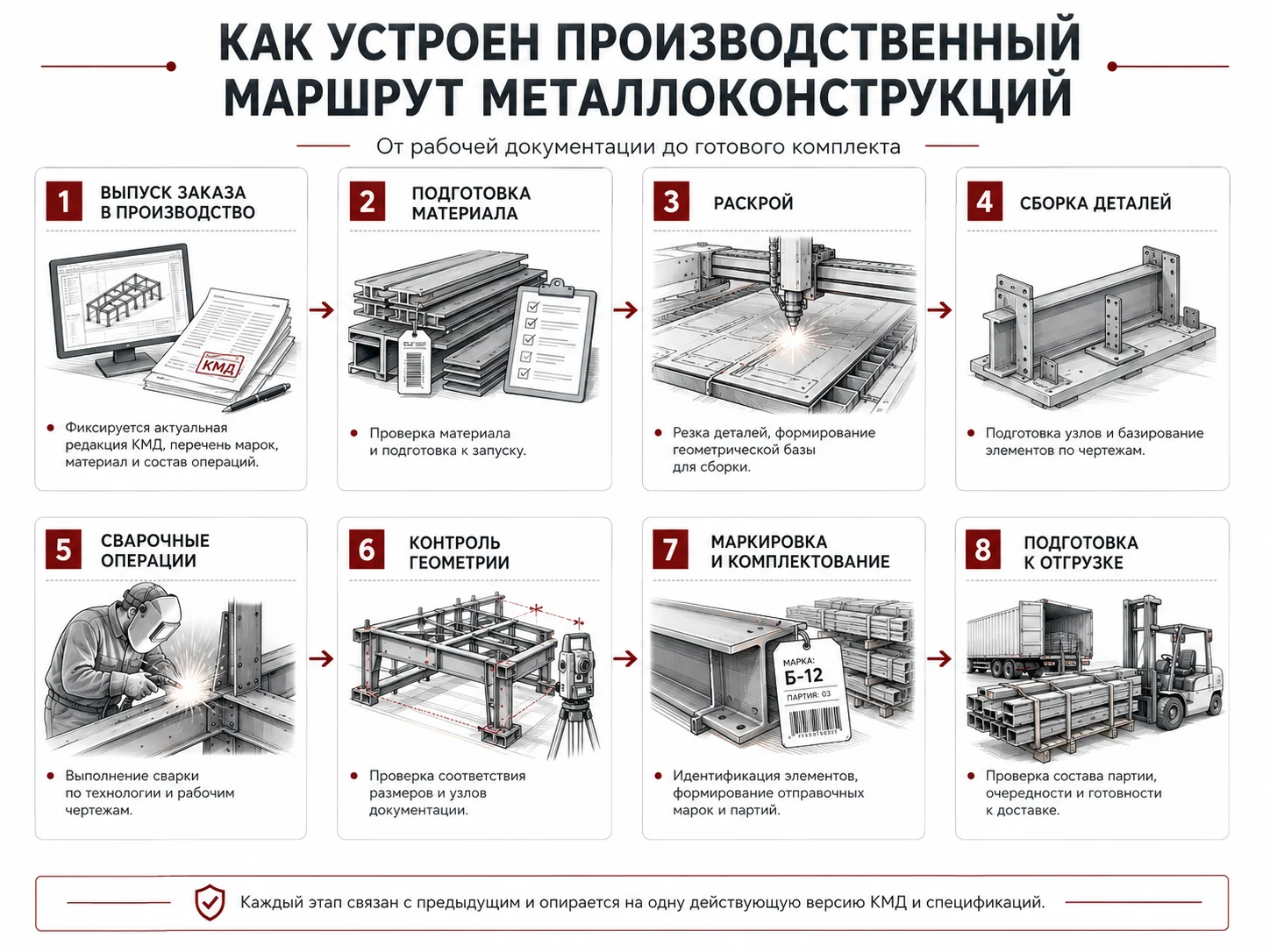

Путь металлокаркаса: исходные данные -> проектирование -> КМД -> изготовление -> доставка и маркировка -> монтаж. Чем раньше согласованы ключевые решения, тем меньше доработок возникает на объекте.

Как проект помогает убрать лишние расходы

Экономия на металлокаркасе не означает поиск самой дешевой стали или механическое уменьшение сечений. Более надежный путь - убрать неоправданную металлоемкость, исключить сложные узлы без необходимости и заранее проверить, насколько выбранное решение удобно изготовить и смонтировать.

Иногда проекту подходит стандартный прокатный профиль. В другой ситуации рациональнее сварная балка с расчетным сечением. Выбор зависит от усилий, стандартных прокатных профилей, которые есть в продаже, конструкции узлов, производственной технологии и экономики всего решения.

Где экономия действительно начинается. На чертеже изменить шаг колонн, геометрию узла или положение проема дешевле, чем после закупки металла. На заводе исправить несоответствие дешевле, чем на высоте при работающем кране. Чем раньше принято правильное решение, тем ниже цена корректировки.

Типичные источники лишних затрат

  • размеры здания меняются после завершения основных расчетов;
  • технологическое оборудование появляется в проекте слишком поздно;
  • используется сложный узел, хотя задачу можно решить проще;
  • проектировщик, завод и монтажная организация работают по разным версиям чертежей;
  • крупные элементы изготовлены без учета перевозки и последовательности монтажа;
  • заказчик сравнивает сметы с разной комплектацией и считает их одинаковыми.

Инженерная оптимизация должна сохранять требуемую надежность и соответствие проекту. Сокращение массы без расчета - не оптимизация, а риск.

Как устроено заводское изготовление металлоконструкций

Заводское производство переносит основные операции из переменных условий стройплощадки в контролируемую среду. Рабочая документация становится основой для раскроя, обработки, сборки, сварки, контроля и подготовки деталей к отгрузке.

Конкретная технология зависит от вида элемента, но общая цепочка выглядит так:

  • На производство поступает актуальная рабочая документация.
  • Подготавливается и раскраивается металл.
  • Выполняются отверстия, фасонки, ребра и другие детали.
  • Детали собираются в балки, колонны, фермы, связи и иные элементы.
  • Выполняются предусмотренные проектом сварные и болтовые соединения.
  • Контролируются размеры и геометрия.
  • Конструкции подготавливаются к защитному покрытию.
  • Элементы маркируются и комплектуются для доставки.
  • В EXTROY проект не заканчивается после выпуска чертежей. Конструкторская документация передаётся прямо на производство, где по ней изготавливают элементы каркаса. Перед отправкой на стройплощадку готовые конструкции проверяет инженер, чтобы размеры и основные параметры соответствовали проекту. Подробнее о компании EXTROY.

Почему "изготовить на месте" - не всегда экономия

На строительной площадке сложнее обеспечить стабильные условия для раскроя, сборки и контроля. Есть ограничения по погоде, доступу, положению рабочих, перемещению заготовок и наличию специализированного оборудования.

Поэтому ответственные элементы удобнее максимально готовить на заводе, а на площадке выполнять предусмотренную проектом сборку и монтаж. Чем меньше "доделок по месту" заложено в саму концепцию, тем предсказуемее сроки и качество.

Сварка, геометрия и контроль качества

Для заказчика важен не только сам сварной шов, но и итоговая геометрия элемента. Даже хорошо проваренная, но искривленная балка может создать проблемы при стыковке, выверке и монтаже.

На заводе EXTROY основные сварочные операции стараются максимально автоматизировать. Швы выполняют под флюсом или в среде защитных газов, а ручную дуговую сварку там, где это позволяет технология, заменяют работой оборудования. Для заказчика смысл простой: меньше зависимости от человеческого фактора и более повторяемый результат при изготовлении серийных элементов каркаса.

Автоматизированная сварка стальной балки на производстве EXTROY

автоматизированная сварка стальной балки и инженерная проверка. Заводской контроль позволяет выявлять несоответствия до отправки конструкции на стройплощадку.

Что проверятьПочему это влияет на результат
Размеры элементаНесовпадение длины или отметки переносит проблему на стройку
Положение отверстий и пластинОт него зависит штатная сборка болтовых и монтажных узлов
Прямолинейность и общая геометрияВлияет на выверку и сопряжение соседних элементов
Сварные соединенияДолжны соответствовать документации и принятой технологии
КомплектностьОтсутствующая деталь способна остановить очередность монтажа

Контроль выгодно обсуждать до договора. Заказчику полезно понимать, какие параметры проверяет производитель, как фиксируется комплектность и что происходит, если несоответствие обнаружено до отгрузки.

Защита металла, маркировка и доставка

После изготовления конструкция должна доехать до площадки в состоянии, пригодном для монтажа. Здесь важны три вещи: защитное покрытие, идентификация элементов и логистика поставки.

Антикоррозионная защита

Система защиты зависит от условий эксплуатации и проектных требований. Для сухого склада, влажного производственного помещения и открытой конструкции условия различаются, поэтому тип подготовки поверхности и покрытия лучше фиксировать в документации и коммерческом предложении.

Заказчику стоит уточнить:

  • кто отвечает за подготовку поверхности;
  • какое покрытие предусмотрено;
  • где оно наносится - на заводе или на площадке;
  • какие участки требуют восстановления после монтажа;
  • как принимается качество покрытия.

Маркировка

EXTROY указывает, что при необходимости на готовые элементы наносятся специальные стикеры, чтобы исключить путаницу с частями будущей конструкции при монтаже.

На небольшом навесе маркировка может выглядеть второстепенно. На промышленном каркасе с большим количеством похожих балок, связей и фасонных деталей она превращается в рабочий инструмент: монтажник быстрее сопоставляет физический элемент с чертежом и очередностью сборки.

Доставка

Логистика должна учитывать не только расстояние. Имеют значение габариты элементов, масса, возможность погрузки, количество рейсов и порядок монтажа. Полностью изготовленный комплект неудобен, если детали первой очереди лежат под конструкциями, которые понадобятся значительно позже.

Поэтому производство, комплектование и монтаж желательно связывать одной очередностью.

Монтаж: где заканчивается завод и начинается стройка

Монтаж не существует отдельно от производства. Удобство сборки закладывается в проекте и КМД, а точность изготовления определяет, насколько быстро элементы займут проектное положение.

EXTROY выполняет монтаж и на странице компании указывает собственные автокраны грузоподъемностью 25 тонн и гидравлические подъемники с вылетом стрелы до 29 метров. Для заказчика ценность не в самой цифре, а в возможности обсуждать грузоподъемную технику вместе с конструкцией и логистикой объекта.

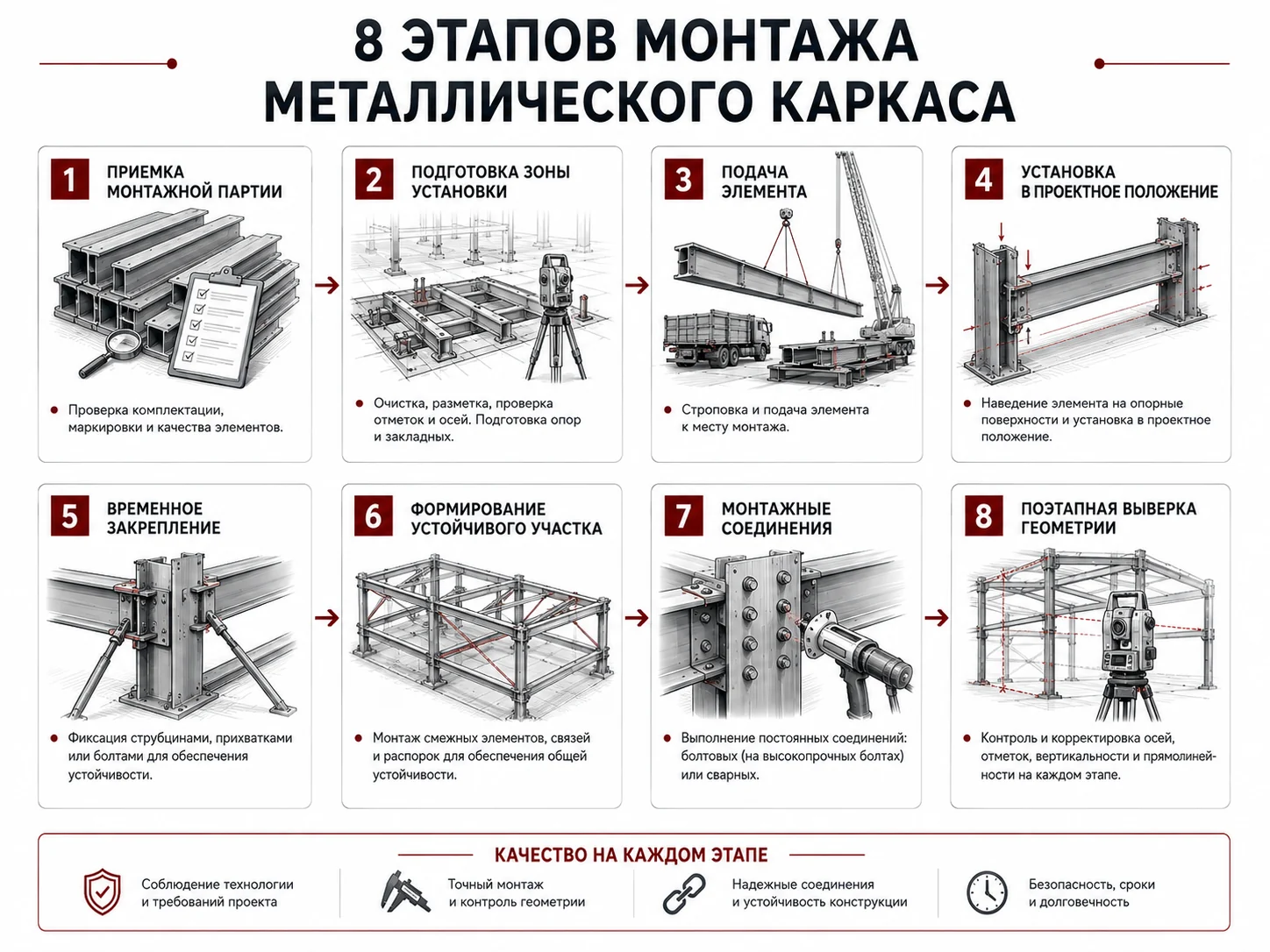

Монтаж стального каркаса с применением грузоподъемной техники

монтаж стальной балки краном. Способ подъёма, выверки и закрепления выбирают с учётом массы конструкции, высоты и условий конкретной площадки.

Перед первым подъемом особенно важны

  • актуальная версия монтажной документации;
  • понятная маркировка элементов;
  • комплектность поставки по очередности работ;
  • готовность опорных частей и смежных конструкций;
  • техника, подходящая под массу и габариты деталей;
  • последовательность формирования устойчивой части каркаса.

Универсальной схемы монтажа для всех объектов нет. Способ подъёма и закрепления колонны, фермы или балки выбирают с учетом её массы, размеров, высоты установки и условий на площадке. Эти решения заранее фиксируют в технологической документации, чтобы монтажники не определяли порядок работ уже во время подъёма конструкции.Монтаж металлоконструкций EXTROY.

Из чего складывается стоимость металлокаркаса

Цена объекта - это сумма инженерных, производственных и строительных операций. Масса стали важна, но сама по себе не показывает трудоемкость узлов, объем обработки, покрытие, логистику и монтаж.

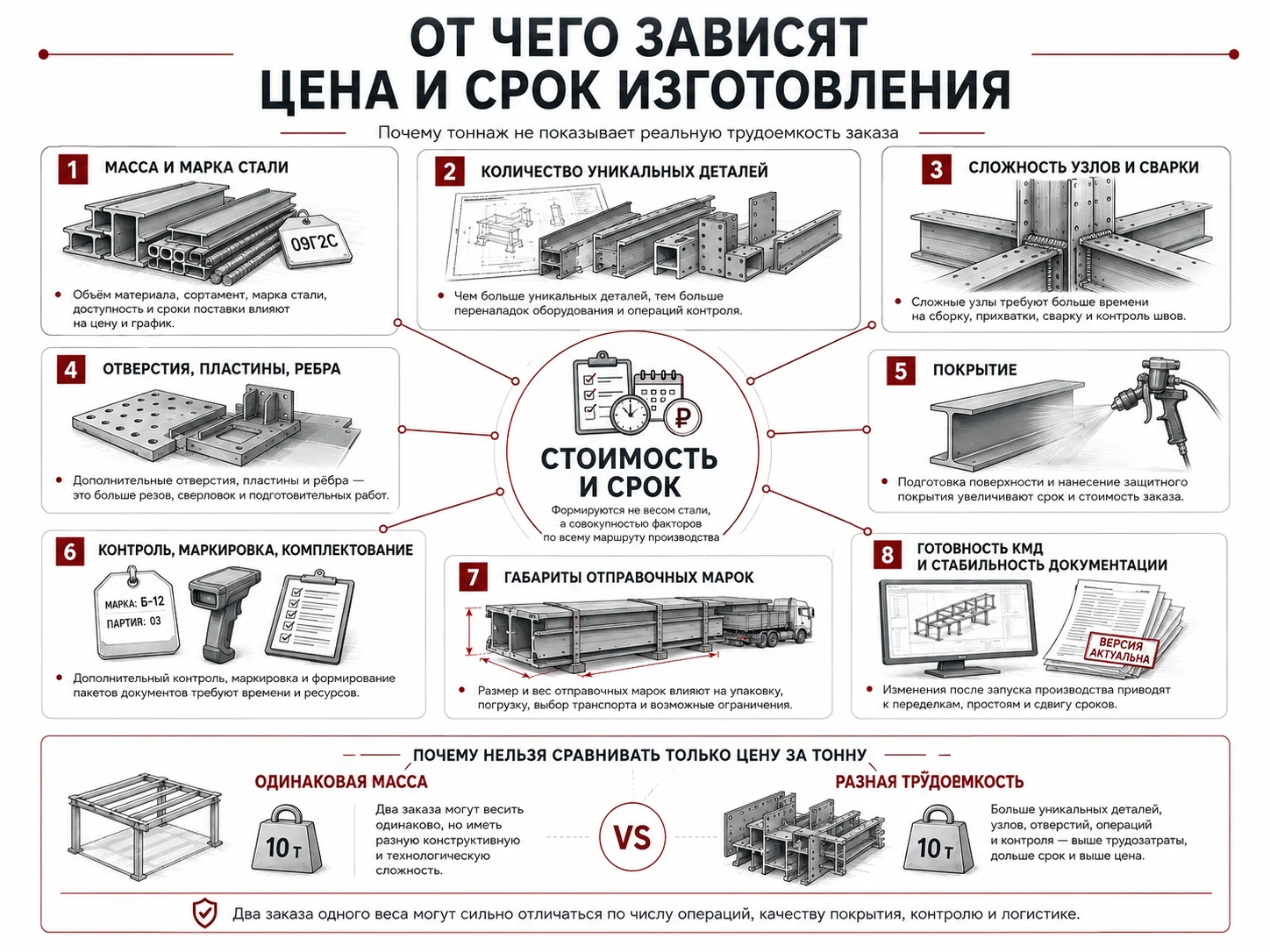

Из чего складывается стоимость металлокаркаса: проектирование, металл, изготовление, защита, доставка и монтаж

Стоимость металлокаркаса складывается не только из металла: на итог влияют проектирование, изготовление, защитное покрытие, доставка и монтаж. Поэтому цена за тонну остаётся лишь предварительным ориентиром.

СтатьяЧто влияет на стоимость
ПроектированиеИсходные данные, сложность схемы, состав документации
МеталлМасса, марки и типы проката по проекту
ИзготовлениеКоличество деталей, сварки, отверстий, нестандартных элементов
ЗащитаТребования к подготовке поверхности и покрытию
КомплектованиеМаркировка, упаковка и очередность поставок
ДоставкаГабариты, масса, расстояние, количество рейсов
МонтажВысота, масса элементов, тип соединений, доступ техники, условия площадки

Почему цена за тонну иногда вводит в заблуждение

Тонна нескольких крупных простых элементов и тонна десятков мелких деталей с ребрами, фасонками, отверстиями и сложными узлами требуют разного количества производственных операций. Поэтому показатель "рублей за тонну" полезен как предварительный ориентир, но не описывает всю стоимость проекта.

Вторая проблема - разная комплектация. Один поставщик включает в цену только металл и изготовление, другой - КМД, покрытие, доставку и монтаж. Формально первая цифра ниже, но сравниваются разные продукты.

На extroy.ru опубликованы раздел цен и онлайн-калькулятор. Их можно использовать для первоначального ориентира, а рабочую смету формировать после уточнения параметров объекта. Актуальные цены EXTROY.

Как сравнить два коммерческих предложения

Самая частая ошибка тендера - сравнивать две итоговые суммы, не проверив, одинаковый ли состав стоит за каждой цифрой.

ПроверьтеВопрос поставщику
ПроектированиеКакие расчеты и разделы входят в цену?
КМДКто выполняет деталировку и включена ли она в предложение?
ИзготовлениеКакие производственные операции учтены?
ПокрытиеКакая подготовка поверхности и окраска предусмотрены?
КонтрольКак проверяется соответствие готовых элементов документации?
ДоставкаВключена ли логистика и как определяется количество рейсов?
МонтажКакой объем монтажных работ учтен?
ТехникаЧья грузоподъемная техника используется и входит ли она в цену?
Дополнительные работыКакие позиции могут появиться после уточнения проекта?
Правило сравнения. Сначала приведите предложения к одной комплектации. Только после этого сравнивайте итоговую стоимость. Иначе "дешевле" может означать просто "меньше включено".

Красные флаги в предложении

  • цена дана без понятного технического задания;
  • не указано, по какой версии документации будет идти производство;
  • не разделены проектирование, изготовление, покрытие, доставка и монтаж;
  • нет ответа, кто делает КМД;
  • не определен порядок согласования изменений;
  • подрядчик обещает точную финальную цену по площади без исходных данных;
  • ответственность за ошибки на стыках между проектом и производством остается "между компаниями".

Чем подход EXTROY отличается от покупки "металла по тоннам"

Сильная сторона EXTROY - возможность связать инженерную, производственную и монтажную части проекта в одной цепочке. Это особенно заметно на объектах с нестандартными элементами, крупными пролетами и сложной монтажной логистикой.

Возможность EXTROYЧто это дает заказчику
Проектные специалисты и профессиональное ПОКонструктивные решения можно обсуждать с учетом производства и стройки
Собственная производственная площадкаРабочие чертежи переходят непосредственно в изготовление
Автоматизированная сваркаКлючевые сварочные операции выполняются на специализированном оборудовании
Инженерный контроль готовых элементовПроверка проходит до отправки конструкции на объект
Маркировка элементовУпрощается идентификация деталей при монтаже
Доставка и монтажКомплектование можно увязать с реальной очередностью сборки
Автокраны 25 т и гидроподъемники до 29 мЧасть монтажной техники находится внутри одной производственно-монтажной цепочки

Полный цикл не означает, что заказчик обязан передавать одной компании все работы. Практическое преимущество возникает там, где важно уменьшить количество организационных разрывов и заранее определить, кто отвечает за переход от проекта к заводу и от завода к стройке.

Один подрядчик - меньше разрывов между этапами

Сам по себе принцип "всё в одном месте" мало что значит. Важно, чтобы проектирование, производство, доставка и монтаж действительно были связаны между собой.

В EXTROY эти этапы можно пройти в рамках одной компании: конструкторы готовят проектные решения, завод изготавливает элементы каркаса, готовые конструкции проходят проверку, после чего их комплектуют, доставляют на площадку и при необходимости монтируют.

Для заказчика преимущество здесь не в количестве услуг, а в ответственности за стыки между ними. Если проблема возникает между чертежом и изготовлением или между заводом и монтажом, не приходится выяснять, какой из нескольких подрядчиков должен её исправлять.

Из практики: 800 тонн каркаса складского комплекса

В январе 2016 года Раменский завод стальных конструкций сообщил о начале изготовления 800 тонн металлоконструкций каркаса фармацевтического таможенно-складского комплекса ТСТ "Транссервис" в Пушкинском районе Московской области. Новость EXTROY.

Этот пример полезен не как рекламная цифра, а как иллюстрация масштаба. При сотнях тонн конструкций резко возрастает цена ошибок в деталировке, маркировке, комплектности и очередности поставок. Чем больше элементов, тем важнее единая система идентификации и согласованная рабочая документация.

Что показывает кейс. Крупный складской каркас - это одновременно проектная, производственная и логистическая задача. Ошибка в одной позиции способна затормозить следующую стадию, даже если остальная часть заказа изготовлена правильно.

В разделе реализованных складов EXTROY также перечислены объекты для разных заказчиков, включая склад и цех завода ЛКМ "Полилюкс", складские объекты "Сантехкомплекта", Ярославского шинного завода и другие проекты. Реализованные склады.

Чек-лист перед отправкой задания на расчет

Этот список можно использовать как короткое техническое задание для первого разговора с проектировщиком или заводом.

  • Назначение здания сформулировано одним предложением.
  • Указаны длина, ширина и требуемая высота.
  • Определен желаемый свободный пролет.
  • Понятно, допустимы ли внутренние колонны.
  • Отмечены ворота и крупные проемы.
  • Описаны стеллажи, мезонины или технологические площадки.
  • Указано крупное производственное оборудование.
  • Переданы сведения о мостовых кранах и другой подъемной технике.
  • Указан регион строительства.
  • Приложены имеющиеся эскизы, планы или проектные материалы.
  • Отдельно перечислено, что требуется: проектирование, КМД, изготовление, доставка, монтаж.
  • Запрошена смета с расшифровкой состава, а не только цена за тонну.

Что отправить EXTROY для первого расчета

Если готового проекта еще нет, можно начать с размеров, назначения объекта и основных технологических требований. Если проект уже существует, приложите актуальные чертежи и укажите, какой объем нужен от завода: проверка исходных данных, КМД, изготовление, покрытие, доставка, монтаж или комплекс работ.

Чем точнее исходные данные, тем быстрее можно перейти от вопроса "сколько стоит ангар 1000 м?" к нормальному расчету. Для этого нужны хотя бы назначение здания, высота, пролет и основные требования к эксплуатации.

Частые вопросы о металлоконструкциях для склада, ангара и цеха

Какие данные нужны для предварительного расчета металлокаркаса?

Для первого расчета обычно достаточно назначения здания, основных размеров, высоты, нужного пролета, информации о воротах и крупном оборудовании. Если есть эскизы или планы, их лучше приложить: инженер быстрее увидит, каких исходных данных не хватает.

Можно ли рассчитать склад только по площади?

Можно получить очень грубый ориентир, но площадь не определяет каркас. На стоимость влияют пролеты, сетка колонн, высота, ворота, стеллажи, мезонины, нагрузки и состав работ.

Чем склад из металлоконструкций отличается от ангара?

Для склада особенно важны внутренняя логистика, стеллажи, ворота и полезная высота. Для ангара чаще критичны свободный объем и крупный пролет без внутренних опор.

Что нужно учитывать при проектировании производственного цеха?

Проектировщику нужны данные о технологическом оборудовании, площадках, проемах и грузоподъемных механизмах. Если есть мостовой кран, его параметры должны быть известны до расчета подкрановой системы.

Что такое КМ и КМД простыми словами?

КМ описывает конструктивную систему металлического каркаса и основные проектные решения. КМД переводит эти решения в деталировку, по которой завод изготавливает конкретные детали и сборочные элементы.

Можно ли заказать проектирование, изготовление и монтаж у одного подрядчика?

Да. EXTROY выполняет проектирование, заводское изготовление, доставку и монтаж металлоконструкций. Конкретный набор стадий согласуется для каждого объекта отдельно.

Можно ли заказать у EXTROY только изготовление?

Да, состав заказа может быть отдельным. Если проект и рабочая документация подготовлены сторонней организацией, до производства нужно проверить их комплектность и согласовать требования завода.

Почему нельзя выбирать подрядчика только по цене за тонну?

Цена за тонну не показывает сложность деталей, объем сварки и обработки, покрытие, доставку, монтаж и проектные работы. Сравнивать нужно одинаковую комплектацию, а не одну цифру.

От чего зависит металлоемкость здания?

От расчетной схемы, пролетов, высоты, сетки колонн, нагрузок, оборудования и конструкции узлов. Уменьшать массу можно только инженерной оптимизацией, а не произвольным снижением сечений.

Можно ли использовать типовой проект ангара?

Да, если его геометрия, назначение и расчетные условия подходят конкретной задаче. Существенное изменение пролета, высоты или оборудования требует проверки и обычно перерасчета конструкций.

Как на заводе проверяют готовые металлоконструкции?

На официальной странице EXTROY указано, что ответственный инженер проверяет готовую продукцию на соответствие параметрам конструкторской документации. Для конкретного заказа полезно отдельно зафиксировать состав контроля в договоре и производственной документации.

Зачем маркировать металлоконструкции?

Маркировка связывает физический элемент с рабочими чертежами и помогает монтажной бригаде определить его место в каркасе. Это особенно важно на крупных объектах с большим количеством похожих деталей.

Кто отвечает за антикоррозионную защиту?

Система защиты определяется проектом и договором. До заказа стоит зафиксировать подготовку поверхности, тип покрытия и границы ответственности производителя и монтажной организации.

Что влияет на стоимость монтажа?

Высота, масса и габариты элементов, тип соединений, доступ техники, условия площадки, последовательность поставок и общий объем работ. Поэтому монтаж корректнее рассчитывать по конкретному объекту.

Какая монтажная техника есть у EXTROY?

На официальной странице компании указаны автокраны грузоподъемностью 25 тонн и гидравлические подъемники с вылетом стрелы до 29 метров. Для конкретного объекта состав техники определяется отдельно.

Есть ли у EXTROY опыт крупных складских конструкций?

Да. В новостях завода опубликован проект изготовления 800 тонн металлоконструкций каркаса фармацевтического таможенно-складского комплекса в Московской области.

Как получить предварительную стоимость ангара или склада?

Передайте назначение здания, основные размеры, высоту, пролет, ворота, оборудование и регион строительства. На extroy.ru есть онлайн-калькулятор и раздел цен, но итоговая смета формируется после уточнения параметров объекта.

Какие документы стоит согласовать до запуска в производство?

Нужны актуальные рабочие чертежи, спецификации и согласованный состав заказа. Также стоит зафиксировать требования к покрытию, маркировке, комплектности, доставке и монтажу, чтобы все участники работали по одной версии задания.

На чем основан материал

Итог

Хороший металлокаркас начинается не с закупки стали. Сначала нужно понять, как будет работать здание, затем перевести задачу в расчетную схему и рабочие чертежи, изготовить элементы по согласованной документации и собрать их на площадке без вынужденных переделок.

Для склада это означает увязать каркас с логистикой и хранением. Для ангара - определить необходимый свободный пролет. Для производственного цеха - заранее учесть оборудование и грузоподъемные системы. После этого цена перестает быть абстрактной цифрой за тонну и становится сметой конкретного решения.

Подход EXTROY строится вокруг этой последовательности: проектирование, заводское изготовление, контроль, доставка и монтаж могут находиться в одной производственной цепочке. Заказчик обсуждает не отдельную деталь, а конечную задачу здания и состав работ, который нужен для ее решения.

Получить предварительный расчет. Подготовьте назначение здания, длину, ширину, высоту, желаемый пролет, ворота, сведения об оборудовании и регион строительства. EXTROY: +7 (495) 734-99-33 - info@extroy.ru - extroy.ru.
