Как подготовить заказ, выбрать производителя, понять стоимость и проконтролировать изготовление без потери версии проекта и комплектности
Автор
Крылова Марина СергеевнаРедактор технических материалов EXTROY
Подготовка и редактура: производственная логика статьи, практические вопросы заказчика, работа с терминологией изготовления, контроля, комплектования и отгрузки.
Проверил
Орлов Дмитрий АндреевичИнженер-конструктор проектно-конструкторского направления EXTROY
Техническая проверка: связь КМ/КМД с производством, корректность описания заводских этапов, контроль геометрии, маркировка и передача конструкций на следующий этап.
| Главное за 90 секунд. Заводское изготовление металлоконструкций начинается с актуальной рабочей документации и понятного состава заказа. Дальше конструкции проходят производственный маршрут: подготовку материала, раскрой, сборку, сварку, проверку геометрии, маркировку, комплектование и отгрузку. Для заказчика критично, чтобы весь комплект делали по одной версии чертежей и чтобы изменения не попадали на завод устно или частями. Поэтому выбирать производителя только по цене за тонну рискованно: на стоимость и срок влияют сложность деталей, количество операций, повторяемость, покрытие, контроль, размер отправочных марок и логистика. Чем точнее документация и границы заказа до запуска, тем меньше остановок и переработок после того, как металл уже пошел в производство. |
|---|
Производственная база EXTROY - ООО "Раменский завод стальных конструкций". Компания более 10 лет работает с металлическими конструкциями; на производстве применяются автоматизированная сварка под флюсом и в защитных газах, инженерная проверка готовых элементов и маркировка перед отгрузкой. Собственное КБ КМД помогает связать рабочую документацию с реальным изготовлением. Здесь разберем именно заводской этап: как заказ после выпуска чертежей превращается в готовый комплект и что заказчику важно проконтролировать до отгрузки.

Содержание
Что именно должен получить заказчик от завода
Какие документы нужны до запуска в производство
Как устроен производственный маршрут металлоконструкций
Как завод работает с изменениями и версиями КМД
Раскрой, сборка и сварка: где формируется технологичность
Контроль геометрии, маркировка и комплектность
Изготовление по чертежам заказчика и металлоконструкции на заказ
Производство крупных металлоконструкций
От чего зависят цена и срок изготовления
Как выбрать и проверить завод металлоконструкций
Что проверить перед отгрузкой
Частые вопросы
Кто подготовил материал и на чем основаны выводы
Что именно должен получить заказчик от завода
Изготовление металлоконструкций - это не покупка абстрактного объема стали, а выпуск конкретного набора элементов по рабочей документации. Результатом должен быть идентифицируемый комплект: каждая отправочная марка соответствует чертежам, проходит предусмотренные операции и может быть сопоставлена с местом в будущей конструкции.
Поэтому завод металлоконструкций фактически решает три задачи одновременно. Первая - точно воспроизвести проектное решение в металле. Вторая - организовать технологию так, чтобы детали можно было изготовить и собрать без импровизации в цехе. Третья - подготовить комплект к следующему этапу: отгрузке, доставке и монтажу.
| Практический ориентир. Если в коммерческом предложении указаны только тоннаж и цена за тонну, этого недостаточно для корректного сравнения. Важно понимать, что входит в изготовление: контроль качества, покрытие, маркировка, комплектование и подготовка конструкций к отгрузке. |
|---|
Производство стальных конструкций особенно чувствительно к точности входной документации. У одного и того же каркаса могут быть десятки или сотни похожих деталей, но различаться отверстия, пластины, узлы и привязки. Ошибка в одной позиции способна проявиться только при сборке, поэтому заводская задача - не просто "сделать деталь", а сохранить ее связь с конкретной маркой и актуальной версией КМД.
Какие документы нужны до запуска металлоконструкций в производство
До начала раскроя заводу нужна однозначная основа, по которой можно выпускать детали. Для заказа по готовому проекту это обычно актуальные КМД, спецификации и согласованный состав работ. Если комплект документации неполный, сначала важно определить, каких данных не хватает и кто отвечает за их выпуск или уточнение.
| Что передать | Что проверяет завод | Почему это важно |
|---|---|---|
| Актуальные КМД / рабочие чертежи | Версию, марки, размеры, узлы и детали | Цех должен работать по одному комплекту, а не по разным редакциям |
| Спецификацию и состав заказа | Что именно входит в поставку | Исключает ситуацию, когда часть элементов ожидалась заказчиком, но не была запущена |
| Требования к материалу и покрытию | Соответствие документации и договору | Материал и защита должны быть определены до выполнения необратимых операций |
| Изменения и согласования | Какая редакция является действующей | Позднее изменение после раскроя может затронуть уже изготовленные детали |
| Условия комплектования и отгрузки | Очередность партий и маркировку | Поставка должна быть удобна для приемки и дальнейшей сборки |
Изготовление металлоконструкций по чертежам возможно тогда, когда чертежи действительно содержат данные, достаточные для производства. Если у заказчика есть только эскиз, архитектурный план или общие КМ без рабочей деталировки, завод не должен заменять недостающие проектные решения догадками. В такой ситуации сначала согласуют, кто выпускает КМД и кто отвечает за технические изменения.

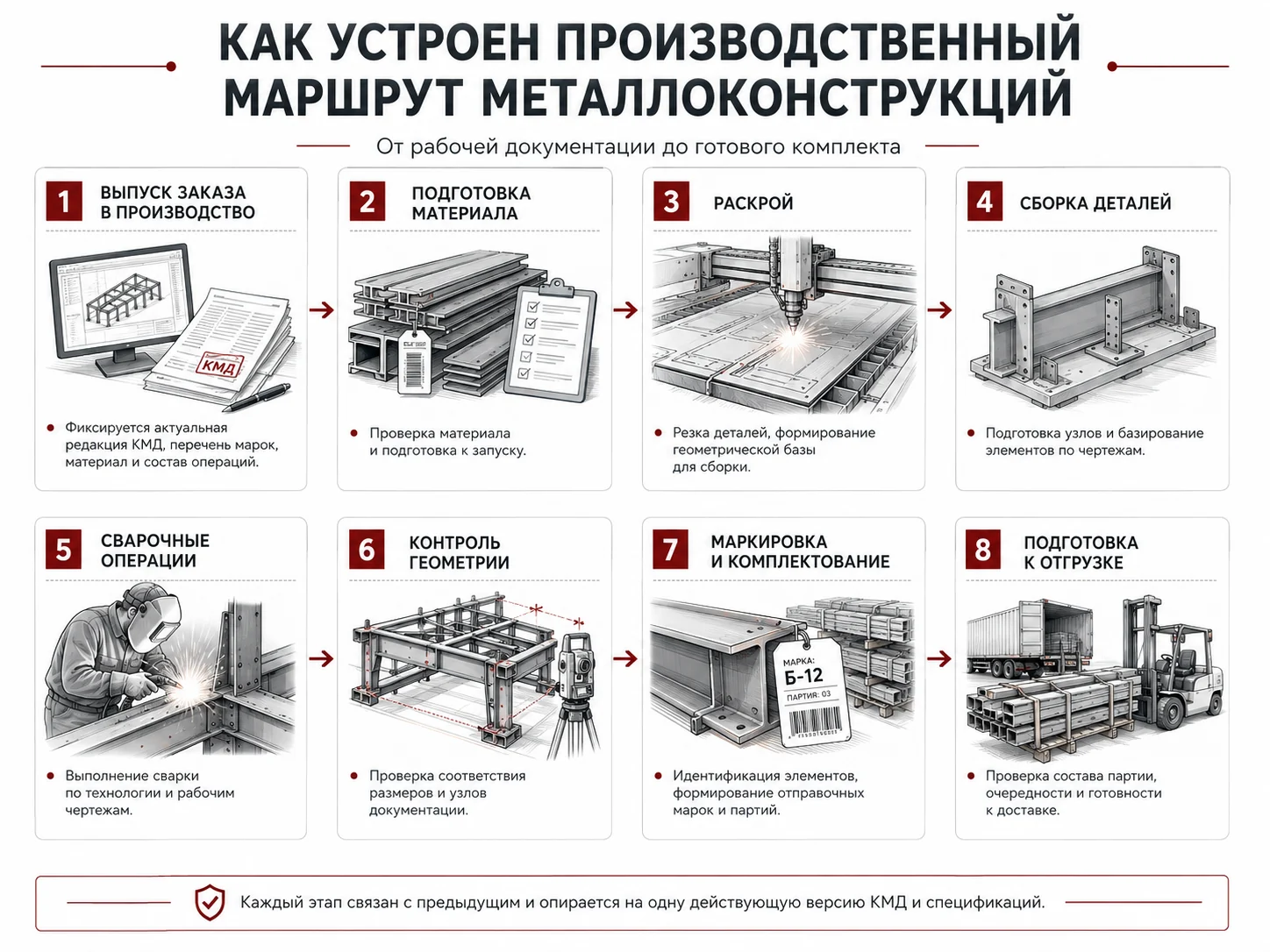

Как устроен производственный маршрут металлоконструкций
Производство промышленных металлоконструкций удобнее рассматривать как последовательность контролируемых переходов. На каждом переходе есть входные данные, операция и результат, который должен быть пригоден для следующего участка. Чем меньше неформальных решений между этими переходами, тем предсказуемее срок и качество заказа.

1. Выпуск заказа в производство
Фиксируется актуальная редакция рабочей документации, перечень марок, материал и состав операций. До этого момента спорные позиции лучше удерживать от запуска, чем потом переделывать готовый металл.
2. Подготовка материала и раскрой
Детали переводятся из чертежа в технологическую задачу. Для отдельных листовых деталей EXTROY применяет лазерную резку; точный раскрой важен прежде всего потому, что размеры и отверстия дальше становятся базой для сборки.
3. Подготовка и сборка деталей
Элементы собирают в соответствии с рабочими чертежами. На этой стадии особенно заметна технологичность КМД: удобные привязки и однозначные размеры сокращают необходимость уточнений в цехе.
4. Сварочные операции
В EXTROY применяют автоматизированную сварку под флюсом и в защитных газах. Практический смысл для заказчика - в стабильности процесса: одинаковые операции выполняются по заданной технологии и в соответствии с рабочими чертежами.
5. Контроль геометрии и соответствия
Готовые элементы сверяют с параметрами конструкторской документации. Ошибку дешевле обнаружить до маркировки и отгрузки, чем после доставки на объект.
6. Маркировка и комплектование
Каждый элемент маркируют так, чтобы его можно было быстро идентифицировать на складе, при отгрузке и во время монтажа. В EXTROY для этого используют маркировочные стикеры, в том числе двухслойные, чтобы информация сохранялась на разных этапах перемещения и сборки конструкций.
7. Подготовка к отгрузке
Комплект проверяют по составу партии, маркировке и очередности. Для крупного объекта важно, чтобы отгрузка была связана с планом монтажа, а не представляла собой случайный набор готовых элементов.

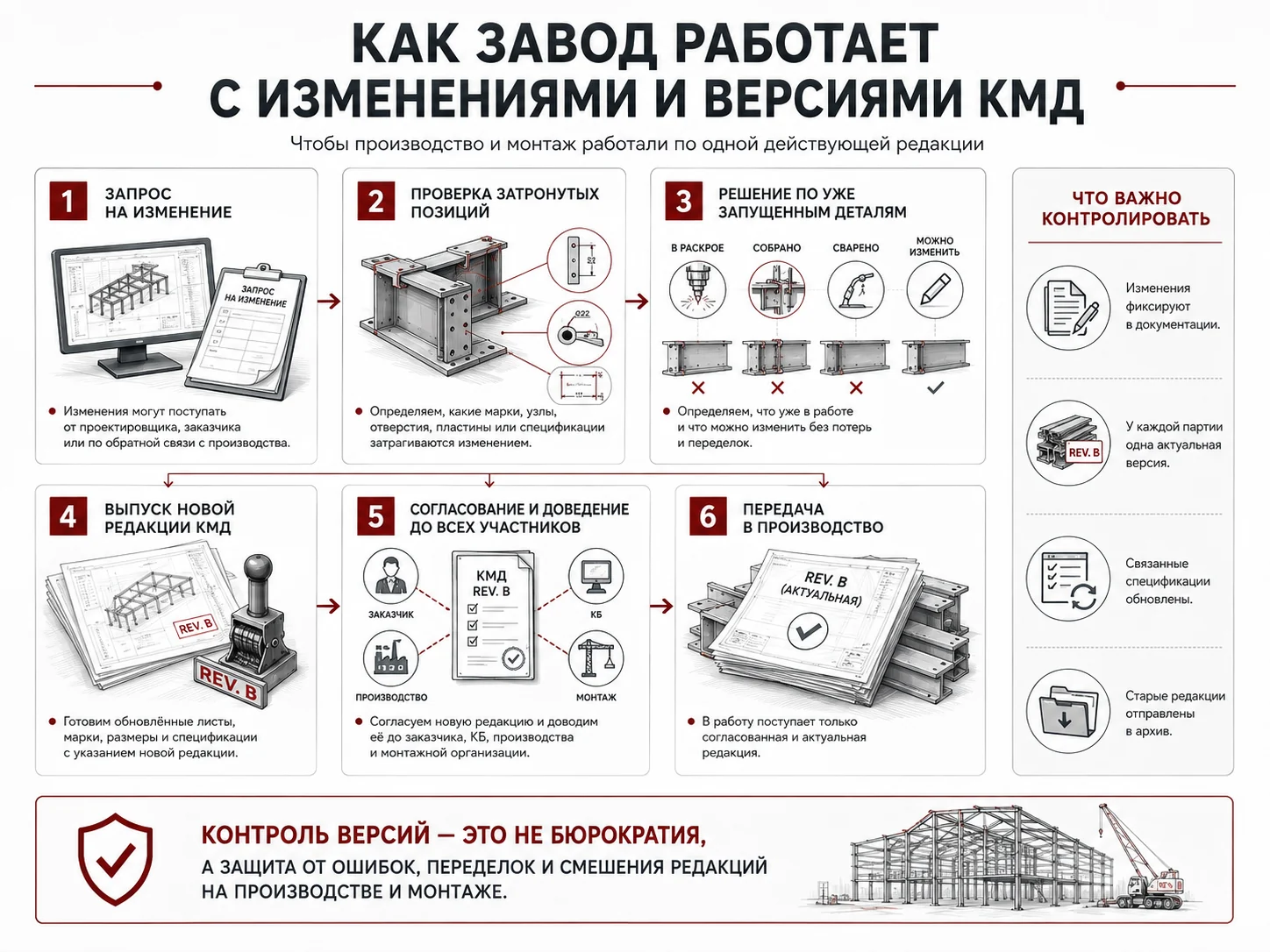

Как завод работает с изменениями и версиями КМД
Самый опасный для производства момент - изменение, которое формально согласовано, но не дошло до всех участников. Если новая пластина появилась у конструктора, а цех продолжает работать по предыдущей редакции, проблема возникает не из-за качества сварки, а из-за потери управления документацией.

Поэтому перед каждым существенным изменением нужно ответить на четыре вопроса: что уже запущено, какие детали затронуты, нужно ли остановить конкретные марки и какая версия считается действующей после согласования. Изготовление стальных строительных конструкций особенно чувствительно к таким изменениям: одна корректировка узла может затронуть сразу несколько отправочных марок.
Все изменения фиксируют в актуальной версии документации, чтобы производство и монтаж не работали по устным договорённостям; для каждой позиции понятно, запущена ли она в работу, изготовлена или еще может быть изменена;
если новая версия затрагивает уже изготовленное, решение принимают до комплектования партии;
производство, конструкторы и заказчик одинаково понимают, какой комплект чертежей актуален;
после согласования изменения отражаются не только в листе КМД, но и в связанных спецификациях и маркировке, если это требуется.
| Для заказчика. Контроль версий - это не бюрократия. Он напрямую отвечает на вопрос, будет ли на площадке собираться конструкция из элементов одной проектной редакции. |
|---|
Раскрой, сборка и сварка: где формируется технологичность
Изготовление строительных металлоконструкций становится дорогим не только из-за массы стали. На трудоемкость влияют количество уникальных деталей, число переходов, сложность сборки, объем сварки, доступ к швам и повторяемость узлов. Два заказа одинаковой массы могут требовать разного количества операций и занимать разное время в производстве.
Именно здесь видно отличие хорошей рабочей деталировки от формально корректной. Если детали повторяются, узлы собраны из понятного набора элементов, а отверстия и привязки однозначны, производственный маршрут проще. Если каждая марка уникальна и требует отдельных уточнений, трудоемкость растет даже без увеличения тоннажа.
Завод по изготовлению металлоконструкций должен уметь оценивать чертеж не только как геометрию будущего изделия, но и как последовательность операций. Поэтому при сложном заказе полезна обратная связь между КМД и производством: часть вопросов можно снять до того, как деталь уйдет в раскрой.
Контроль геометрии, маркировка и комплектность
Контроль на заводе нужен не для того, чтобы "найти виноватого" в конце, а чтобы не передать несоответствие на следующий этап. В EXTROY готовые конструкции проверяет инженер на соответствие параметрам конструкторской документации. Для заказчика полезно заранее понимать, какие позиции входят в приемку по договору и какие документы сопровождают отгрузку.
Геометрия важна потому, что даже небольшое смещение отверстия, пластины или опорной поверхности может проявиться только при стыковке с соседним элементом. Поэтому вопрос "как на заводе контролируют геометрию металлоконструкций" правильнее задавать не как просьбу назвать один измерительный прибор, а как просьбу объяснить систему: что сравнивают с чертежом, на каком этапе и что происходит при отклонении.

Маркировка решает другую задачу - сохраняет идентичность изделия. Для производства крупных комплектов это особенно важно: похожие балки, связи и фасонные детали должны безошибочно сопоставляться с документацией. Хорошая маркировка сокращает время поиска и уменьшает риск, что на монтажную позицию уйдет не тот элемент.
Изготовление по чертежам заказчика и металлоконструкции на заказ
Металлоконструкции на заказ нужны тогда, когда изделие определяется конкретным проектом, а не выбирается как готовая серийная позиция. Это могут быть элементы каркаса, фермы, балки, связи, площадки, опорные и соединительные детали - состав зависит от документации и задачи объекта.
Изготовление металлических конструкций на заказ не означает, что завод должен самостоятельно придумывать отсутствующие узлы. Если заказчик передает рабочие чертежи, производитель проверяет их пригодность к запуску и согласует спорные места. Если деталировки нет, сначала определяют, нужна ли разработка КМД. Именно поэтому изготовление металлоконструкций по чертежам заказчика начинается с проверки комплектности документации.
Изготовление промышленных металлоконструкций отличается повышенным вниманием к интерфейсам с оборудованием и соседними конструкциями. Отверстия, площадки, закладные и технологические привязки нельзя переносить "примерно" - они должны быть заданы в рабочей документации. Чем точнее эти точки определены до запуска, тем меньше решений приходится принимать уже после изготовления.
Производство крупных металлоконструкций: что меняется с масштабом заказа
При крупном заказе главным становится не только выпуск отдельных деталей, но и управление потоком. Нужно согласовать очередность производства, комплектность партий, маркировку и связь отгрузок с потребностью площадки. Если изготовить большой объем металла без логики выдачи, готовая продукция может создавать проблемы на складе и при монтаже.
Показательный пример из практики EXTROY - проект 2016 года по изготовлению 800 тонн металлоконструкций каркаса фармацевтического таможенно-складского комплекса ТСТ "Транссервис" в Пушкинском районе Московской области. Для производственной статьи этот кейс важен не самой цифрой 800 тонн, а масштабом координации: при сотнях тонн возрастает значение однозначной КМД, маркировки, комплектования и последовательности отгрузки.

Производство крупных металлоконструкций также сильнее зависит от транспортных габаритов и отправочных марок. Иногда элемент, который удобно видеть единым в проекте, рациональнее разделить на части для изготовления, перевозки и сборки. Такие решения должны быть отражены в рабочей документации заранее, а не появляться уже у ворот завода.

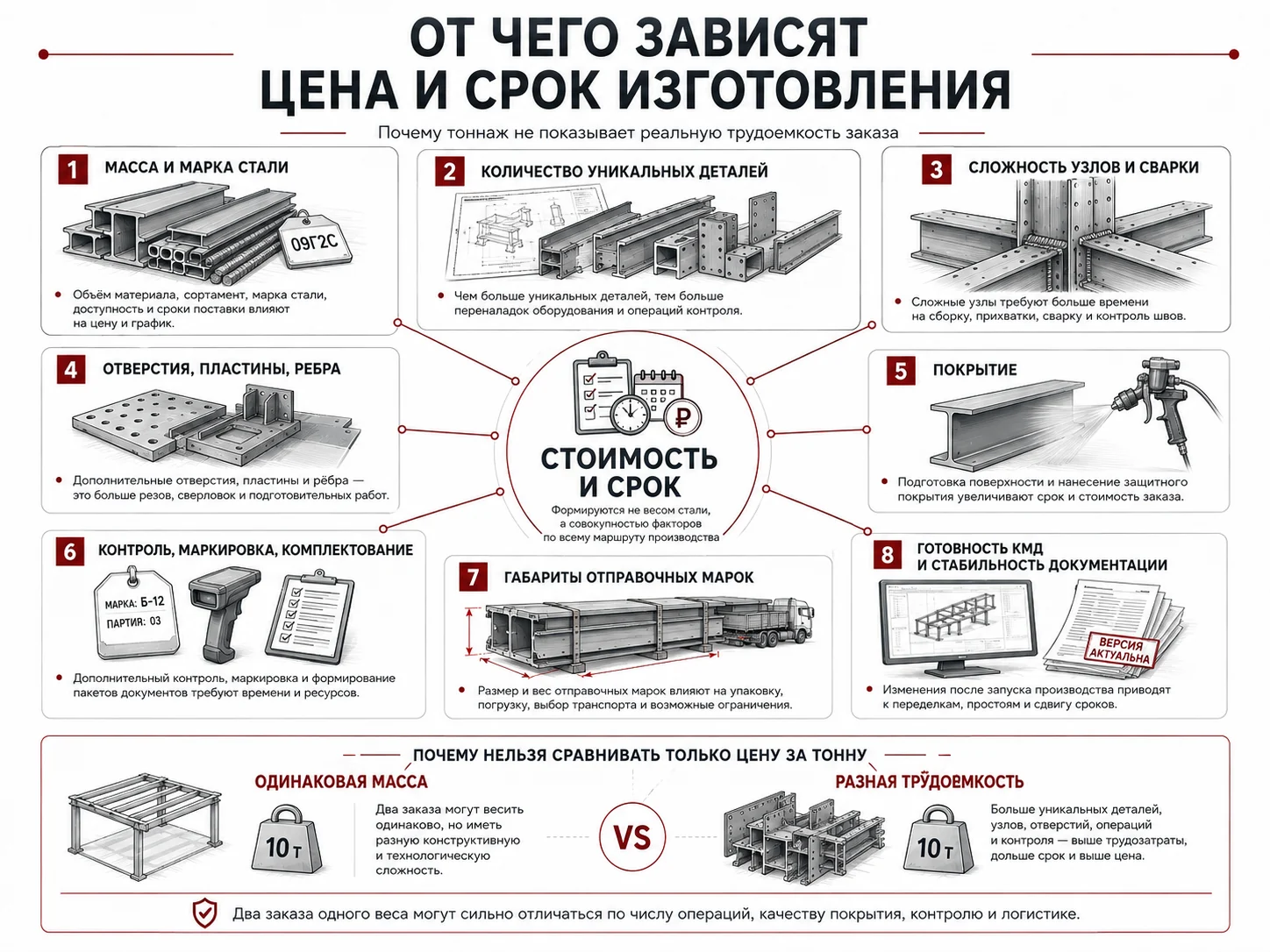

От чего зависят цена и стоимость изготовления металлоконструкций
Цена изготовления металлоконструкций формируется не одной ставкой на тонну. Масса важна, потому что влияет на объем материала, но сама по себе не показывает количество операций и сложность заказа. Для корректного сравнения нужно понимать, одинаковый ли состав работ заложен в предложения разных производителей.

| Фактор | Как влияет на производство | Что уточнить в предложении |
|---|---|---|
| Масса и марка стали | Определяют объем материала | Что включено в материальную часть и кто отвечает за закупку |
| Количество уникальных деталей | Увеличивает переналадки и контроль | Сколько повторяющихся и индивидуальных марок |
| Сложность узлов и сварки | Меняет трудоемкость сборки и сварочных операций | Входит ли полный объем сборки и сварки |
| Отверстия, пластины, ребра | Добавляют операции раскроя и подготовки | Учтена ли рабочая деталировка |
| Покрытие | Добавляет подготовку поверхности и технологический этап | Какой состав защиты входит в цену |
| Контроль и комплектование | Требуют времени и документов | Что проверяют перед отгрузкой |
| Логистика и габариты | Влияют на размер отправочных марок и партии | Входит ли доставка и как формируется очередность |
Стоимость изготовления металлоконструкций корректнее сравнивать по одинаковому техническому заданию. Если один завод считает только изготовление, а другой включает КМД, материал, покрытие, маркировку и доставку, итоговые цифры нельзя сопоставлять напрямую.
Цена изготовления металлоконструкций за тонну может быть полезным ориентиром для первичного бюджета, но не заменяет калькуляцию конкретного заказа. Чем выше доля сложных узлов, коротких уникальных деталей и дополнительных операций, тем меньше тоннаж объясняет реальную трудоемкость.
От чего зависит срок изготовления металлоконструкций
Срок зависит не только от общего веса заказа. На график влияют готовность КМД, наличие материалов, количество уникальных марок, сложность операций, объем сварки, покрытие, контроль, комплектование и согласованная очередность выдачи. Если документация меняется после запуска, срок может сдвигаться даже при неизменном тоннаже.
Для заказчика полезнее спрашивать не "за сколько дней сделаете весь объем", а "какие условия нужны, чтобы график считался зафиксированным". Обычно это утвержденная документация, понятный состав заказа, закрытые технические вопросы и согласованный порядок партий. Если часть элементов нужна на площадке раньше, это стоит закладывать в производственный график до запуска, а не просить о срочной перестановке уже в ходе работ.
Как выбрать завод металлоконструкций для промышленного объекта
Хороший завод по производству металлоконструкций стоит оценивать по тому, насколько прозрачно он объясняет путь заказа от документации до отгрузки. Перечень оборудования сам по себе полезен, но важнее понять, как производство связано с КМД, контролем, маркировкой и ответственностью за изменения.
Кто проверяет рабочую документацию перед запуском и как фиксируется ее актуальная версия?
Как предприятие действует, если в КМД обнаружено противоречие или не хватает данных?
Какие операции выполняются на собственной площадке и какие передаются сторонним исполнителям?
Как организованы раскрой, сборка и сварка для повторяющихся и уникальных деталей?
Что именно проверяет инженер до отгрузки готовой продукции?
Как маркируются отправочные марки и как подтверждается комплектность партии?
Можно ли согласовать очередность производства под монтажный график?
Что входит в коммерческое предложение кроме условной цены за тонну?
Если заказчик ищет завод металлоконструкций в Москве или Московской области, география важна прежде всего для коммуникации, логистики и возможности быстро увязать производство с площадкой. Производственная база EXTROY находится в Раменском. Само расположение не заменяет инженерную и производственную компетенцию, но может сокращать организационный разрыв между проектной командой, заводом и объектом в регионе.
Завод стальных конструкций должен быть понятен не только по фотографии цеха, но и по системе работы с заказом. Для сложного промышленного объекта полезно запросить пример состава документации на запуск, описание контроля и порядок работы с изменениями. Эти ответы показывают реальную управляемость производства лучше, чем общая формулировка "изготовим металлоконструкции любой сложности".

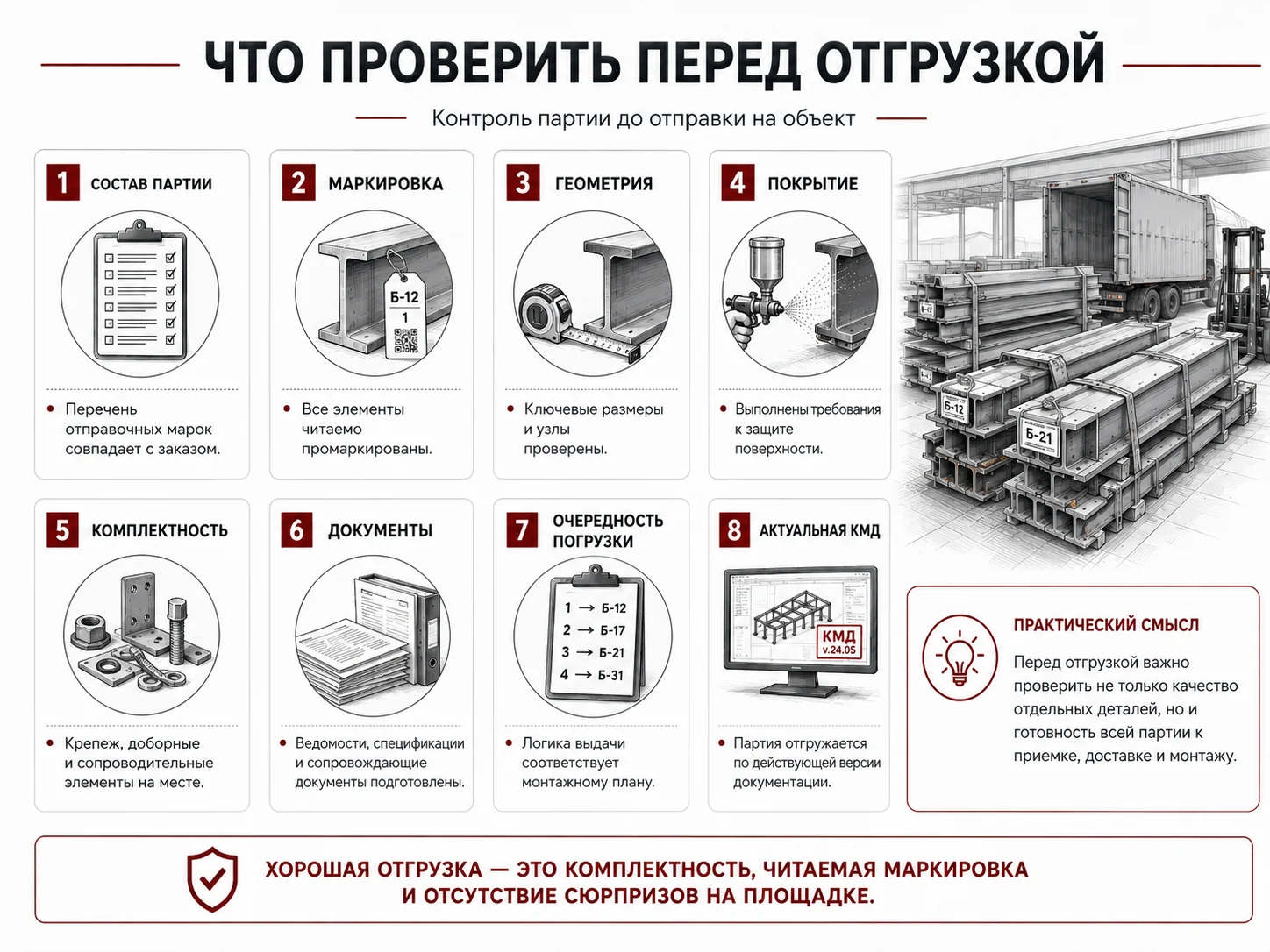

Что проверить перед отгрузкой металлоконструкций с завода
Перед отгрузкой задача меняется: отдельные изготовленные детали должны превратиться в готовую к приемке партию. Проверка нужна не только для качества элемента, но и для комплектности, идентификации и соответствия актуальной документации.

перечень отправочных марок партии совпадает с согласованным составом заказа;
маркировка читается и позволяет сопоставить элемент с рабочим чертежом;
геометрия и ключевые параметры проверены в предусмотренном объеме;
учтены последние согласованные изменения, затрагивающие эту партию;
требования к защитному покрытию выполнены в границах договора;
понятно, какие сопроводительные документы передаются вместе с продукцией;
порядок погрузки и выдачи не противоречит дальнейшей логистике и монтажу.
| Ответственность и гарантия. Конкретные гарантийные условия, критерии приемки и состав подтверждающих документов должны быть закреплены в договоре по конкретному заказу. Универсальный срок для всех типов металлоконструкций в статье не указывается, чтобы не подменять договорные условия рекламной цифрой. |
|---|
Частые вопросы о производстве и изготовлении металлоконструкций
Как выбрать завод металлоконструкций для промышленного объекта?
Смотрите не только на цену и перечень оборудования. Уточните, как завод принимает КМД, управляет версиями документации, выполняет раскрой, сборку и сварку, что контролирует перед отгрузкой и как маркирует готовые элементы. Для промышленного объекта особенно важна способность производителя работать с изменениями без потери связи между чертежом и физической деталью.
Что входит в изготовление металлоконструкций на заказ?
Состав зависит от договора и документации. Обычно производственная часть включает подготовку заказа к выпуску, раскрой деталей, сборку, сварочные и другие предусмотренные операции, контроль, маркировку и комплектование. Материал, покрытие, КМД, доставка и монтаж нужно отдельно проверять в составе коммерческого предложения.
От чего зависит стоимость изготовления металлоконструкций?
От массы и марки стали, количества уникальных деталей, сложности узлов, объема сварки, раскроя, покрытия, контроля, комплектования и логистических ограничений. Поэтому два заказа одинаковой массы могут иметь разную трудоемкость и разную стоимость.
Какие документы нужны для запуска металлоконструкций в производство?
Нужна актуальная рабочая документация, по которой завод может однозначно изготовить детали: КМД или другой согласованный комплект рабочих чертежей, спецификация и состав заказа. Также должны быть понятны требования к материалу, покрытию, маркировке и изменениям. Если данных не хватает, сначала фиксируют, кто их выпускает и согласует.
Можно ли изготовить металлоконструкции по чертежам заказчика?
Да, если чертежи содержат достаточно данных для производства и не противоречат согласованным требованиям. Перед запуском завод проверяет комплектность и спорные места. Если есть только эскиз или общие проектные решения без деталировки, может потребоваться разработка КМД.
Как на заводе контролируют геометрию металлоконструкций?
Готовые элементы сверяют с параметрами рабочей документации в предусмотренном для заказа объеме. Контролю подлежат те размеры и взаимные положения, от которых зависит стыковка и работа конструкции. В EXTROY готовую продукцию проверяет ответственный инженер перед передачей на следующий этап.
Почему цена металлоконструкций за тонну не показывает итоговую стоимость?
Потому что тонна не учитывает количество деталей, сложность узлов, объем сварки, раскрой, покрытие, контроль, маркировку и комплектование. Одинаковая масса может приходиться на простые повторяющиеся элементы или на множество уникальных деталей с высокой трудоемкостью.
Как проверить производителя металлоконструкций перед заказом?
Попросите описать производственный маршрут заказа, порядок работы с КМД и изменениями, контроль перед отгрузкой и маркировку. Полезно также уточнить, какие операции завод выполняет сам и как формирует партии. Конкретные ответы на эти вопросы дают больше информации, чем общие слова о качестве.
Какие этапы проходит изготовление металлоконструкций на заводе?
После выпуска актуальной документации заказ переводят в производственный маршрут: подготавливают материал, выполняют раскрой, сборку и сварку, затем проверяют геометрию и соответствие рабочим чертежам, маркируют, комплектуют и готовят к отгрузке. Конкретный набор операций зависит от типа конструкций.
Что проверить перед отгрузкой металлоконструкций с завода?
Комплектность партии, маркировку, соответствие актуальной документации, выполнение предусмотренного контроля и покрытия, а также состав сопроводительных документов. Для крупного заказа отдельно полезно сверить очередность партий с потребностью площадки.
От чего зависит срок изготовления металлоконструкций?
От готовности КМД, объема и сложности заказа, количества уникальных деталей, доступности материала, сварочных и других операций, покрытия, контроля и комплектования. Изменения после запуска и несогласованные приоритеты партий также могут влиять на график.
Кто подготовил материал и на чем основаны выводы
Автор - Крылова Марина Сергеевна, редактор технических материалов EXTROY. Для статьи собраны и структурированы вопросы, которые возникают у заказчика после выпуска проекта: как передать документацию на завод, что происходит с ней в производстве, как контролировать изменения, из чего складываются стоимость и срок и что проверить до отгрузки. Техническую проверку выполнил Орлов Дмитрий Андреевич, инженер-конструктор проектно-конструкторского направления EXTROY. Проверена связь КМ/КМД с изготовлением, корректность терминологии и логика перехода от рабочей документации к готовому производственному комплекту.
На чем основан материал
официальные материалы EXTROY о производстве и изготовлении металлоконструкций - сварочные процессы, инженерный контроль, маркировка и производственная база;
материалы EXTROY по сварным балкам - применение лазерной резки отдельных листовых деталей, автоматизированной сварки и системы маркировки;
материалы EXTROY по проектированию - работа с КМ/КМД, собственное конструкторское бюро и связь рабочей документации с производством;
опубликованный кейс Раменского завода стальных конструкций по изготовлению 800 тонн каркаса фармацевтического таможенно-складского комплекса;
СП 16.13330.2017 "Стальные конструкции" - нормативная база проектирования стальных конструкций, применяемая с учетом требований конкретного объекта.
Как подготовлен материал
Рекомендации выстроены вокруг реального производственного пути заказа: от проверки рабочей документации и запуска деталей до контроля, маркировки и отгрузки. В тексте используются только подтвержденные факты о EXTROY и сведения, которые можно проверить по документации конкретного заказа. Там, где цена, срок, гарантийные условия, состав контроля или покрытие зависят от объекта, универсальные цифры не приводятся - эти параметры фиксируются в рабочей документации и договоре.
| Важно. Материал помогает подготовить заказ и проверить производственную часть предложения, но не заменяет КМ/КМД, технологическую документацию, приемочные процедуры или договор по конкретным металлоконструкциям. |
|---|
Итог
Завод по производству металлоконструкций должен превращать рабочую документацию в управляемый производственный комплект, а не просто перерабатывать металл по тоннажу. Для заказчика ключевые точки контроля находятся до раскроя и перед отгрузкой: актуальная КМД, однозначный состав заказа, понятный маршрут изготовления, контроль изменений, маркировка и комплектность.
Если эти точки закрыты заранее, производство стальных конструкций становится предсказуемее по срокам и бюджету, а завод и площадка получают одну и ту же версию задачи. Если же документация меняется без фиксации, а коммерческое предложение сводится к одной ставке за тонну, основные риски остаются скрытыми до цеха или монтажа.
Для предварительной оценки передайте EXTROY актуальные КМ/КМД, спецификацию, ориентировочный объем и требования к покрытию и отгрузке. Если КМД пока нет, специалисты определят, какие данные нужны до запуска производства. Контакты: +7 (495) 734-99-33 - extroy.ru
