Как организовать монтаж металлического каркаса здания от приемки поставки до выверки и сдачи без лишних переделок
Автор
Крылова Марина СергеевнаРедактор технических материалов EXTROY
Подготовка и редактура: логика материала, практические вопросы заказчика, подготовка площадки, последовательность монтажа, техника, сроки и стоимость.
Проверил
Орлов Дмитрий АндреевичИнженер-конструктор проектно-конструкторского направления EXTROY
Техническая проверка: связь рабочей документации с монтажом, порядок передачи решений на площадку, геометрия каркаса, сопряжение монтажа с изготовлением и поставкой.
Что важно знать до начала монтажа
Монтаж металлоконструкций начинается не с работы крана, а с готовности площадки к конкретной последовательности сборки. До приезда бригады должны быть проверены опорные части, проезды и места стоянки техники, согласована очередность поставки и подтверждена актуальная документация. На объекте каркас собирают по участкам: каждый новый элемент должен не просто занять свое место, а включиться в устойчивую схему без накопления ошибок по осям и отметкам.
Стоимость монтажа металлоконструкций формируется из условий конкретного объекта. Один и тот же тоннаж может потребовать разного количества подъемов, перестановок крана, работы подъемников и времени на выверку. На расчет влияют высота, длина и масса отправочных марок, тип соединений, доступ к зоне монтажа, схема складирования и то, насколько поставка совпадает с фактическим фронтом работ.
Для монтажных задач EXTROY использует автокраны грузоподъемностью 25 тонн и гидравлические подъемники с вылетом стрелы до 29 метров. Эти характеристики рассматриваются вместе с проектом и реальной геометрией площадки: иногда решающим становится не вес элемента, а рабочий вылет, подъезд или положение точки установки. Когда изготовление, поставка и монтаж находятся в одной цепочке, проще подстроить заводской выпуск под последовательность сборки на объекте.

| Практический смысл. Заказчику полезно контролировать не сам факт "бригада приехала на монтаж", а готовность всей цепочки: документация -> площадка -> поставка -> техника -> последовательность сборки -> геометрия каркаса. |
|---|
Содержание
Что входит в монтаж металлических конструкций
Что должно быть готово до выхода монтажной бригады
Как подготовить площадку и принять поставку
Как проходит сборка металлического каркаса
Монтаж автокраном и выбор техники
Как контролируют геометрию каркаса
Поставка и монтаж как единый график
Стоимость и расчет стоимости монтажа
Что влияет на срок работ
Ошибки, которые приводят к переделкам
Монтаж в Москве и Московской области
Чек-лист перед стартом
Частые вопросы
Что входит в монтаж металлических конструкций
Монтаж металлических конструкций включает приемку партии, раскладку элементов по очередности, подготовку места установки, подачу марок к крану, установку в проектное положение, выполнение предусмотренных соединений и поэтапную выверку. Поэтому фактическая работа монтажной команды начинается еще до подъема первого элемента.
Заказчику важен не суточный объем поднятого металла, а готовый участок каркаса, который можно передать следующим участникам строительства. Монтаж строительных металлоконструкций имеет смысл оценивать по тому, насколько последовательно организованы приемка, сборка, контроль и передача фронта, а не только по количеству выполненных подъемов.
Сборка и монтаж металлоконструкций напрямую зависят от качества подготовки предыдущих стадий. Читаемая маркировка сокращает поиск нужной марки, правильная очередность отгрузки уменьшает перекладки на площадке, а единая версия документации не дает разным участникам собирать один и тот же узел по разным решениям.
До первого подъема: что должно быть готово на объекте
Часть монтажных проблем возникает еще до начала сборки. Например, кран уже на объекте, но место его установки занято; колонна доставлена, а ближайшая опора не принята; нужная марка находится под элементами следующей очереди; изменение по узлу согласовано, но в бригаду попала старая версия чертежа. Поэтому готовность объекта лучше проверять по конкретным условиям ближайшего монтажного участка.
Актуальная документация. У бригады, технических специалистов и производителя должна быть одна действующая редакция рабочих и монтажных материалов.
Готовность опор. До подачи колонн и других несущих элементов сверяют готовность мест установки с проектным решением и состоянием площадки.
Подъезд и рабочая зона техники. Заранее определяют, где проходит транспорт, где устанавливается автокран и как техника будет перемещаться по мере продвижения монтажа.
Место для разгрузки и складирования. Партии размещают так, чтобы нужные элементы можно было подать к месту подъема без повторной перекладки всего штабеля.
Очередность поставки. Выдачу с завода связывают с реальным фронтом сборки, чтобы ближайшие марки приезжали раньше тех, которые понадобятся позже.
Понятная маркировка. Отправочная марка должна быстро сопоставляться с чертежом, монтажной позицией и составом партии.
Закрытые технические вопросы. Спорные узлы и изменения целесообразно согласовать до того, как элемент окажется в зоне подъема и начнет задерживать технику.

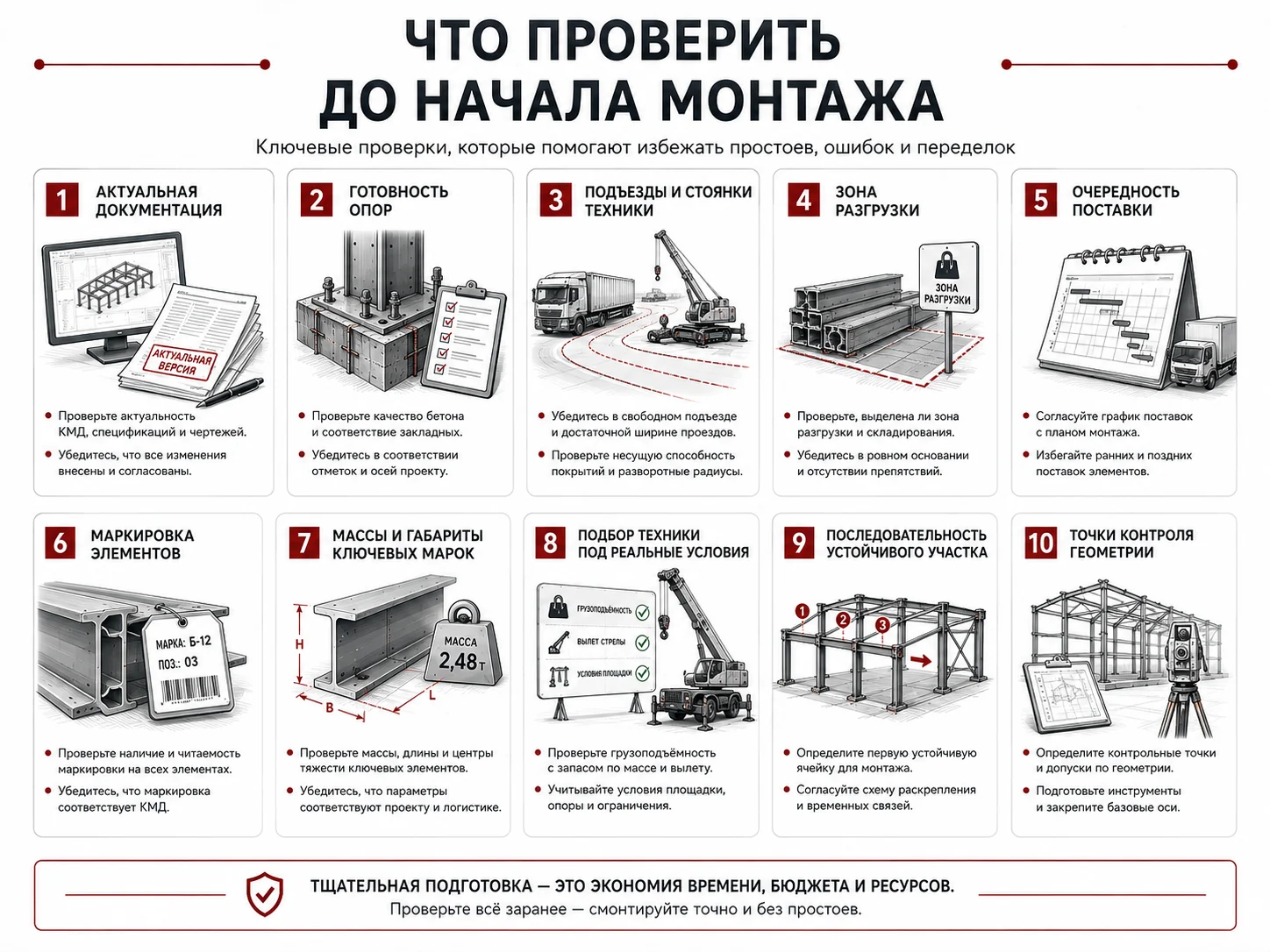

Подготовка площадки: что проверить заказчику
Подготовка площадки - это не просто освобождение территории. Нужно разложить будущий монтаж на реальные перемещения: где принимает машину, где разгружается партия, откуда кран берет элемент, на какой стоянке работает, где находятся подъемники и как освобождается следующий участок. Чем короче и понятнее этот маршрут, тем меньше холостых операций.
Для монтажа металлоконструкций промышленных зданий площадка особенно тесно связана с технологией объекта. Действующее оборудование, проезды, временные зоны, коммуникации и ограничения доступа могут изменить расположение крана и порядок подачи элементов даже при неизменной схеме самого каркаса.

| Не путать готовность площадки с "свободным местом". Монтажной команде нужен не просто участок для стоянки техники, а рабочая схема: где разгружается партия, куда встает кран, как подается элемент, где находятся подъемники и в какой последовательности освобождается зона. |
|---|
Документы на площадке: одна версия для всех участников
Монтажная площадка не должна становиться местом, где изменения в проекте передают устно. Если корректируется узел, положение марки, отверстие, соединение или порядок установки, бригада должна получить это изменение в действующей документации. Иначе часть конструкции может собираться по предыдущей редакции, пока остальные участники уже перешли на новую.
Монтажнику нужна информация, которая однозначно связывает физический элемент с его проектным положением и способом установки. КМД помогает распознать отправочные марки и узлы, а технологическая документация задает порядок выполнения работ на конкретной площадке. Статья может объяснить организационную логику, но не заменяет проект производства работ, решения по временному закреплению, строповке и соединениям.
Как проходит монтаж металлического каркаса здания

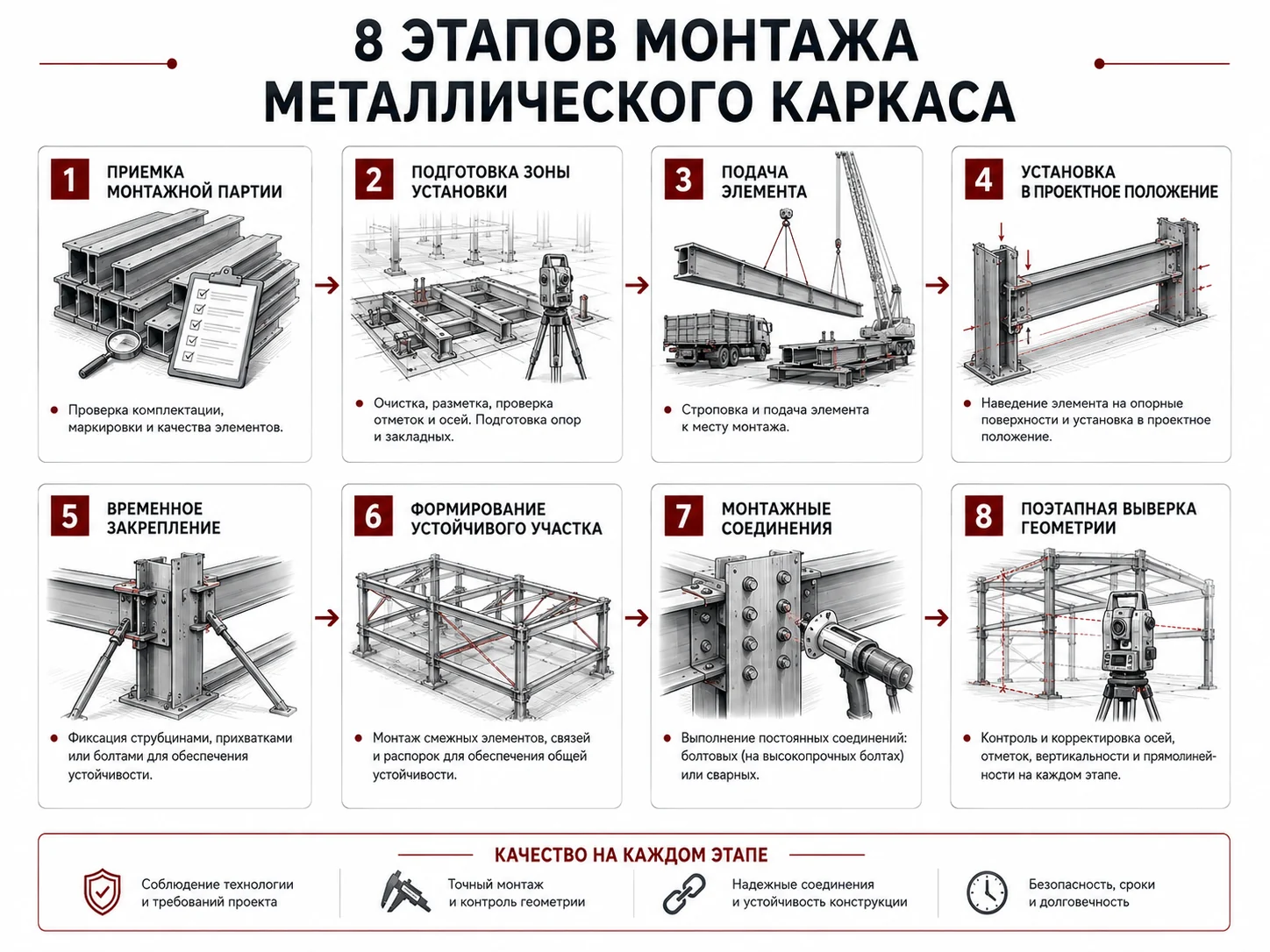

Монтаж металлического каркаса здания лучше организовывать как последовательность законченных участков. Смысл каждого шага - не только поставить очередную марку, но и сохранить возможность безопасно продолжать сборку, контролируя положение уже установленной части.

Приемка монтажной партии. Проверяют, действительно ли в поставке есть марки ближайшего участка, читается ли маркировка и не требуется ли дополнительное перемещение металла перед началом работ.
Подготовка зоны установки. Освобождают место под подачу элемента, проверяют готовность опор и возможность работы техники в текущей стоянке.
Подача элемента. Нужную марку выводят из зоны складирования к точке подъема так, чтобы не перекладывать соседние партии без необходимости.
Установка в проектное положение. Элемент подают к месту установки, ориентируют по рабочей документации и закрепляют в порядке, предусмотренном технологией монтажа.
Формирование устойчивого участка. Колонны, балки, фермы и связи вводят в работу не изолированно, а в последовательности, которая формирует пространственно устойчивую часть каркаса.
Монтажные соединения. Болтовые и сварные операции выполняют в том объеме и порядке, который задан проектной и технологической документацией объекта.
Выверка геометрии. После формирования участка проверяют положение ключевых осей и узлов, чтобы локальное отклонение не перешло на следующий этап сборки.
Передача фронта следующим работам. Завершенный участок должен быть понятен по состоянию, документации и готовности к последующим строительным операциям.
Поэтому скорость монтажа нельзя оценивать только количеством подъемов. Быстрый подъем теряет смысл, если затем приходится возвращать технику, разбирать соседние элементы или исправлять расхождения, которые можно было заметить раньше.
Монтаж металлоконструкций автокраном: как подбирают технику
Монтаж металлоконструкций автокраном рассчитывают по каждой характерной операции. Общая масса объекта почти ничего не говорит о требуемом вылете, высоте установки или возможности занять нужную стоянку. Короткая тяжелая балка рядом с краном и длинная ферма на удаленной точке могут предъявлять совершенно разные требования к технике.
масса, длина и центр тяжести элемента в конкретном подъеме;
отметка установки и необходимый рабочий вылет;
ширина подъезда, место стоянки и возможность подготовить рабочую площадку под технику;
число перестановок крана по мере перехода между монтажными участками;
доступ подъемников к соединениям и рабочим зонам на высоте;
порядок подачи элементов со склада или непосредственно с транспорта.

В EXTROY применяются собственные автокраны грузоподъемностью 25 тонн и гидравлические подъемники с вылетом стрелы до 29 метров. Подбор все равно выполняется под конкретный объект: учитываются характеристики марок, высота, рабочий вылет, подъезд и фактическое положение зоны монтажа.

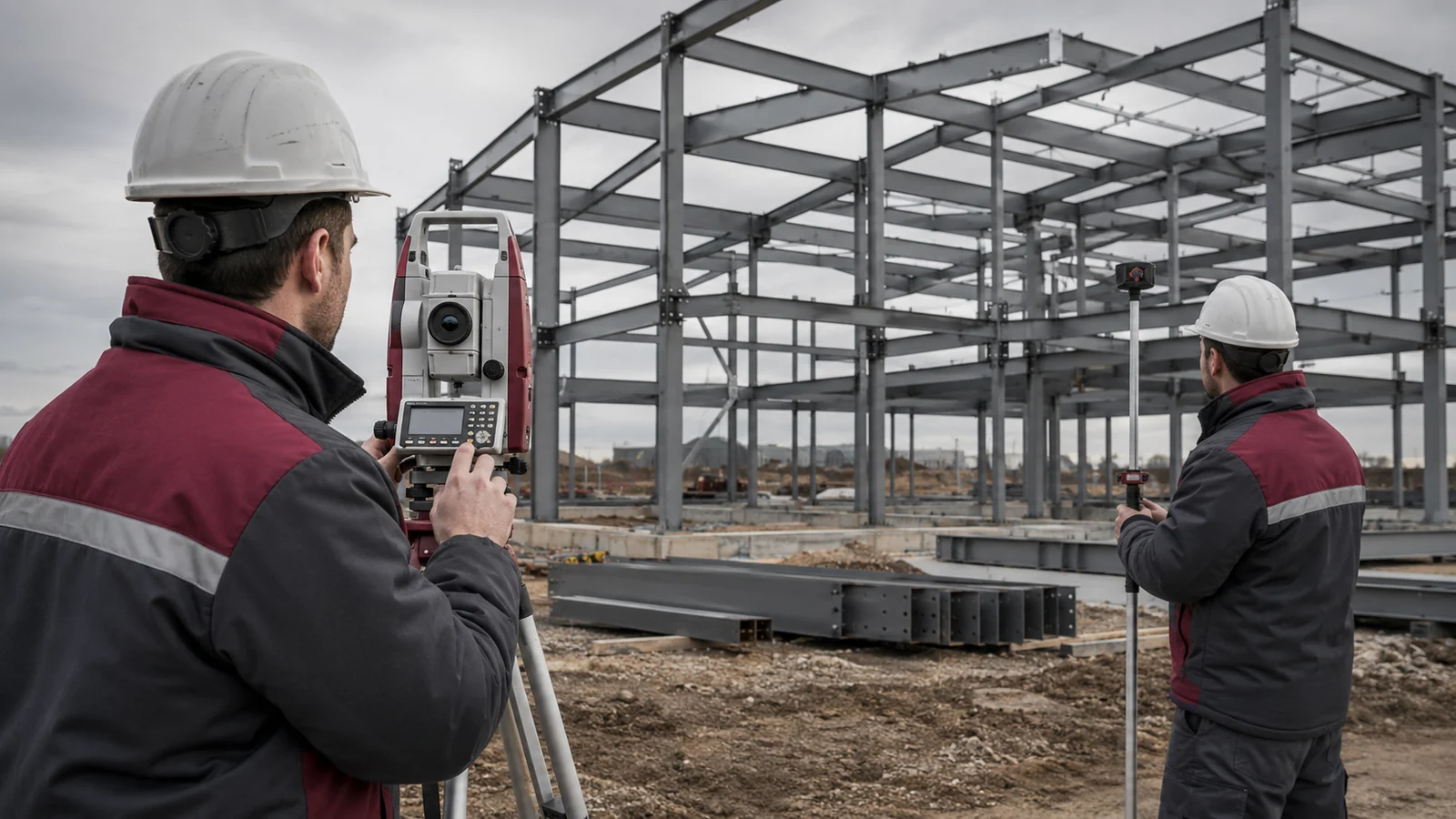

Геометрия каркаса: контроль нужен по ходу сборки, а не только в конце
Каркас набирает геометрию постепенно. Если небольшое смещение не заметить на раннем участке, позже оно может проявиться сразу в нескольких стыках. Поэтому контроль нужен в процессе сборки - до того, как следующий ряд элементов сделает исправление сложнее.
При монтаже металлического каркаса положение элементов сверяют с проектными осями и контрольными точками по ходу работ. Важны не абстрактные измерения, а те параметры, от которых зависит дальнейшая стыковка: положение опор, узлов, соседних элементов и собранного участка в целом. Методы контроля и допустимые значения задаются документацией конкретного объекта.

| Почему контроль делают поэтапно. Если ждать полного завершения каркаса, накопившееся расхождение может затронуть сразу несколько участков. Поэтапная выверка позволяет локализовать вопрос до того, как он превратится в цепочку переделок. |
|---|
Монтаж металлоконструкций зданий и сооружений: что меняет назначение объекта
Монтаж металлоконструкций зданий и сооружений меняется вместе с назначением объекта. На складе монтажная схема может зависеть от длинного фронта и ритма поставок, в производственном корпусе - от оборудования, действующих зон и внутренних ограничений, а на технологической площадке - от плотности узлов и доступа к отдельным участкам.
Монтаж металлоконструкций промышленных зданий часто приходится увязывать с работающими коммуникациями, крановыми системами, площадками обслуживания и технологическим оборудованием. Для складского объекта, напротив, существенную роль могут играть непрерывность фронта, последовательность ограждающих работ и своевременная передача зон под внутреннее оснащение.
Поэтому монтаж строительных металлоконструкций корректнее считать по сценарию конкретного объекта: один и тот же тоннаж может давать совершенно разную организацию работ.
Поставка и монтаж металлоконструкций: почему графики нужно связывать
Поставка и монтаж металлоконструкций должны работать по одной очередности. Если нужная для текущего участка марка находится в следующем рейсе, а на площадку уже привезены элементы дальнего этапа, бригада теряет время не на монтаж, а на ожидание и перестановку металла.
Для крупного каркаса партии рациональнее формировать под монтажные захватки. Тогда машина приезжает с тем набором, который можно сразу принять, разложить и подать в сборку. Такой подход уменьшает промежуточное складирование и освобождает площадку от лишних перемещений.
Когда EXTROY отвечает и за изготовление, и за монтаж, заводской выпуск можно синхронизировать с фактической готовностью площадки. Для заказчика это сокращает количество точек передачи информации, где чаще всего теряются изменения, приоритеты и очередность партий.

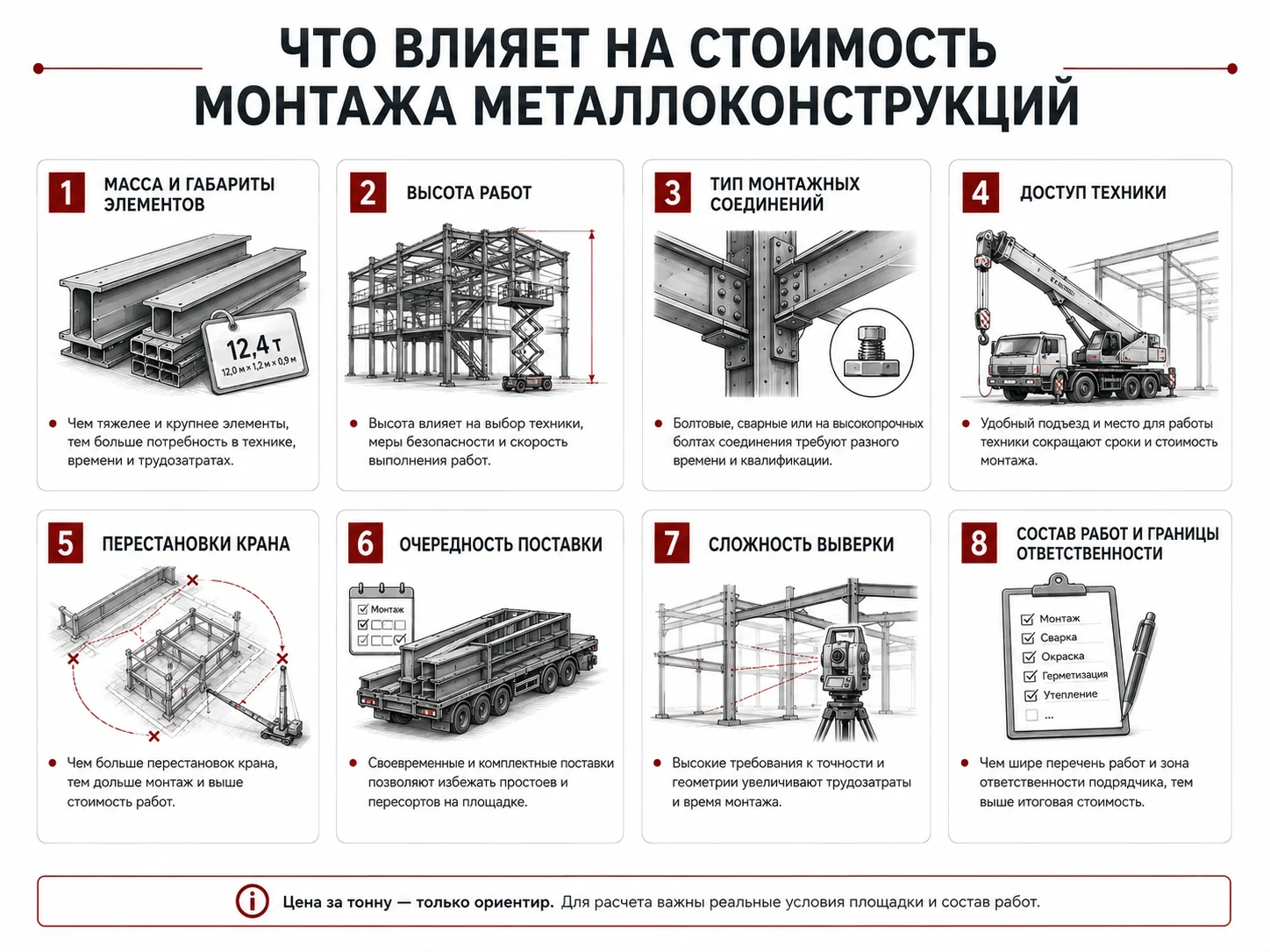

Монтаж металлоконструкций: стоимость работ и из чего она складывается
Монтаж металлоконструкций стоимость работ определяет не одной формулой по тоннажу, а набором операций на объекте. В расчете учитывают, сколько элементов нужно поднять, где находятся точки установки, как часто требуется переставлять технику, какие соединения выполняются на высоте и насколько удобно организованы подъезд и разгрузка.

Масса и габариты отправочных марок. Чем крупнее и тяжелее отдельные элементы, тем выше требования к грузоподъемности, рабочему вылету и организации подач.
Высота и положение элементов. Высотная отметка и удаление точки установки влияют на технику, подъемники и длительность отдельных операций.
Тип монтажных соединений. Болтовые, сварные и комбинированные узлы требуют разного времени и разного доступа к рабочей зоне.
Состояние и доступность площадки. Ограниченный подъезд, стесненная стоянка или сложная схема разгрузки увеличивают количество вспомогательных перемещений.
Очередность поставки. Правильно собранная партия поддерживает темп монтажа; нарушенная очередность создает ожидание и повторное складирование.
Повторяемость конструкций. Серийные марки и одинаковые узлы легче включаются в стабильный монтажный ритм.
Объем подготовительных и сопутствующих работ. Эти операции нужно заранее выделить в составе договора, чтобы цена сравнивалась по одинаковой границе ответственности.
Монтаж металлоконструкций: цена за тонну и ее ограничения
Монтаж металлоконструкций за тонну можно использовать только как грубый ориентир для объектов с близкой схемой и условиями. Стоимость монтажа металлоконструкций за тонну не показывает, сколько в проекте уникальных марок, как высоко находятся соединения и можно ли установить кран рядом с рабочей зоной. В коммерческих сметах формулировка "монтаж металлоконструкций цена" имеет смысл только вместе с расшифровкой состава работ.
При оценке цены монтажа металлоконструкций важно сопоставлять одинаковый состав работ: какая техника заложена, кто отвечает за разгрузку и подачу марок, какие соединения выполняются на площадке и какие условия должен обеспечить заказчик. Расчет стоимости монтажа металлоконструкций начинают с проекта, перечня элементов, массы и габаритов ключевых марок, высоты, схемы площадки и требуемой очередности. После этого предложения можно сравнивать по одной технической базе.
Срок монтажа: что действительно влияет на график
Продолжительность монтажных работ определяется не только численностью бригады. На календарный график влияют готовность опор и рабочей зоны, своевременность партий, высота, количество уникальных марок, доступ техники, сложность соединений и число изменений, которые появляются уже после начала сборки.
Неготовая опора может остановить работу еще до подачи первого элемента.
Нарушенная очередность поставки заставляет бригаду искать и перекладывать марки вместо сборки.
Изменение рабочей документации после старта требует отдельно проверить уже установленную часть и ближайшие партии.
Частые перестановки крана из-за неудобной схемы площадки увеличивают календарный срок без изменения общего тоннажа.
Поздняя выверка большого участка делает корректировку сложнее, чем контроль после каждого законченного этапа.
Ошибки, которые превращают монтаж в переделку
Поставка без монтажной очередности. Площадка быстро заполняется элементами будущих этапов, а нужные марки приходится искать и освобождать из-под соседних партий.
Разные версии документации у участников. Один узел может быть понят бригадой, производителем и техническим специалистом по-разному, если новая редакция дошла не до всех.
Техника выбирается после доставки элементов. На месте выясняется, что фактические габариты, вылет или доступ не совпадают с первоначальной оценкой.
Не проверена готовность опор. Проблема обнаруживается уже тогда, когда элемент подготовлен к подаче и техника заняла рабочее положение.
Геометрия контролируется слишком поздно. Незамеченное отклонение переходит на соседние марки и усложняет последующую стыковку.
На площадке принимают проектные решения "по месту". Локальная правка одного узла может затронуть соседние элементы, поэтому изменения нужно возвращать в согласованную документацию.
Монтаж и логистика планируются отдельно. Транспорт приходит не под фактический фронт, и площадка тратит время и место на промежуточное хранение.
Как сравнить два предложения на монтаж
Две сметы на один объект могут отличаться потому, что подрядчики считают разные границы работ. Один включает разгрузку, работу автокрана и подъемников, подачу элементов, монтажные соединения и выверку, другой оставляет часть операций заказчику. Поэтому итоговые суммы имеет смысл сравнивать только после расшифровки состава.
Особенно заметна эта разница на стесненных или действующих площадках. Дополнительные стоянки крана, ожидание доступа, повторная подача марок и ограничения по времени способны изменить трудоемкость сильнее, чем небольшая разница в ставке.
- Входит ли работа с очередностью поставки и какие условия заказчик должен обеспечить до начала монтажа.
- Как учитываются поэтапный контроль геометрии, повторная выверка и возможные изменения документации.
- Какие монтажные соединения входят в стоимость и где проходят границы ответственности сторон.
- Какая грузоподъемная техника и подъемники заложены в расчет и на каких условиях они работают.
- Кто отвечает за разгрузку, складирование и подачу элементов к месту подъема.
- Что входит в мобилизацию и подготовку техники на объекте.
Такое сравнение показывает, за что именно платит заказчик: за отдельную монтажную операцию или за управляемый результат на участке. Чем точнее зафиксированы техника, разгрузка, очередность, контроль и границы ответственности, тем меньше дополнительных работ появляется уже после выхода бригады.
Монтаж металлоконструкций Москва и Московская область: что учитывать
Для объектов в Москве и Московской области инженерная логика сборки остается той же, но возрастает значение организации подъезда, временных ограничений, режима доступа и графика поставок. Производственная база EXTROY находится в Раменском, поэтому для региональных объектов изготовление, отгрузку и монтаж можно координировать через одну производственную цепочку.
Для предварительной подготовки заказчику полезно передать не только адрес, но и схему подъездов, ограничения по времени въезда, возможные места разгрузки и рабочую зону для крана. Эти данные помогают точнее оценить технику и монтажную последовательность еще до выхода на объект.
Когда изготовление и монтаж выгодно держать в одной цепочке
Связка изготовления и монтажа полезна не сама по себе, а тем, что уменьшает число разрывов между заводом и площадкой. Монтажная команда может заранее обозначить приоритетные партии, а производство - выдавать элементы в той последовательности, в которой они действительно потребуются.
Если до отгрузки выясняется, что отдельную марку удобнее разделить, иначе упаковать или изменить очередность выдачи из-за условий площадки, решение можно согласовать до транспорта. На крупном объекте это экономит не только время бригады, но и рабочее место для техники и складирования.
Практический чек-лист перед стартом монтажа
? На площадке находится актуальная рабочая и монтажная документация.
? Понятно, какие изменения считаются действующими и кто их согласует.
? Опорные части и места установки готовы к началу работ.
? Определены подъезды, стоянки автокрана и зоны работы подъемников.
? Площадка разгрузки не мешает текущему фронту монтажа.
? Поставка разбита по монтажной очередности.
? Маркировка элементов читается и совпадает с рабочими чертежами.
? Для ближайших подъемов известны масса и габариты элементов.
? Техника подобрана под реальные условия установки, а не только под общий тоннаж.
? Понятна последовательность формирования устойчивого участка каркаса.
? Определены точки контроля геометрии по ходу сборки.
? Состав работ и границы ответственности закреплены в договоре.
? Понятно, какие документы и результаты передаются после завершения монтажного участка.
Частые вопросы о монтаже металлоконструкций
От чего зависит стоимость монтажа металлоконструкций?
На стоимость влияют масса и габариты марок, высота, тип соединений, количество подъемов, доступ техники, состояние площадки и последовательность поставок. Поэтому два объекта одинаковой массы могут потребовать разного объема монтажных операций.
Как рассчитывают стоимость монтажа металлоконструкций?
Сначала определяют границы работ, затем разбирают элементы по массе и габаритам, оценивают высоту, технику, доступ к узлам, схему площадки и очередность. Расчет строят по фактическим операциям на объекте, а не только по площади здания или общему тоннажу.
Какая техника нужна для монтажа металлоконструкций?
Технику подбирают по массе и длине элементов, рабочему вылету, высоте и условиям подъезда. В EXTROY применяются автокраны грузоподъемностью 25 тонн и гидравлические подъемники с вылетом стрелы до 29 метров; конкретная комбинация зависит от площадки и монтажных марок.
Как подготовить площадку к монтажу металлического каркаса?
Нужно проверить готовность опор, обеспечить подъезд и рабочие стоянки техники, выделить место для разгрузки и складирования и освободить ближайший фронт работ. Партии лучше заранее привязать к последовательности сборки, чтобы площадка не тратила время на лишнюю перекладку.
Что проверить перед началом монтажа металлоконструкций?
Проверяют действующую документацию, состояние опор, состав ближайшей партии, маркировку, доступ техники, массу и габариты ключевых марок и наличие нерешенных вопросов по ближайшему участку.
Как проходит монтаж металлического каркаса здания?
Сначала принимают монтажную партию и готовят рабочую зону, затем подают элементы к точке подъема, устанавливают и закрепляют их по технологической документации, формируют устойчивую часть каркаса, выполняют предусмотренные соединения и после каждого этапа контролируют геометрию.
Можно ли заказать изготовление и монтаж металлоконструкций у одного подрядчика?
Да. EXTROY может объединить проектирование, заводское изготовление, поставку и монтаж в одной цепочке. Практический плюс - возможность выпускать партии в той последовательности, которая соответствует фактическому монтажному фронту.
Какие ошибки при монтаже металлоконструкций приводят к переделкам?
К переделкам чаще приводят не сами подъемы, а организационные разрывы: неготовые опоры, разные версии документации, нарушенная очередность поставки, неверно выбранная техника, поздняя выверка и решения, которые пытаются принять уже на площадке без согласования.
От чего зависит срок монтажа металлоконструкций?
На срок влияют готовность фронта, комплектность партий, количество и габариты элементов, высота, доступ техники, сложность узлов и изменения после старта. Значительная часть простоев возникает вокруг сборки - из-за ожидания, перекладки, доступа и согласований.
Какие документы нужны для монтажа металлоконструкций?
На площадке нужна действующая рабочая документация, позволяющая однозначно определить марки и узлы, а также технологические документы на монтаж конкретного объекта. Точный комплект зависит от проекта, договора и принятой организации работ.
Как контролируют геометрию каркаса при монтаже?
Геометрию проверяют по мере формирования участков каркаса, сверяя ключевые элементы и узлы с проектной схемой. Это позволяет обнаружить расхождение до того, как оно перейдет на соседние марки. Методы и допустимые значения задаются документацией объекта.
Кто подготовил материал и на чем основаны выводы
Автор - Крылова Марина Сергеевна, редактор технических материалов EXTROY. Для статьи собраны и структурированы практические вопросы заказчика на этапе монтажа: готовность площадки, очередность поставок, грузоподъемная техника, геометрия каркаса, стоимость, сроки и причины переделок.
Техническую проверку выполнил Орлов Дмитрий Андреевич, инженер-конструктор проектно-конструкторского направления EXTROY. Проверена связь монтажных решений с рабочей документацией, проектной геометрией, изготовлением и поставкой конструкций.
На чем основан материал
Практика EXTROY по проектированию, заводскому изготовлению, поставке и монтажу металлоконструкций.
Подтвержденные сведения о собственном монтажном направлении EXTROY, автокранах грузоподъемностью 25 тонн и гидравлических подъемниках с вылетом стрелы до 29 метров.
Ранее утвержденные материалы EXTROY о связи КМ/КМД, маркировки, комплектования и последовательности поставки с монтажом на объекте.
Принцип: конкретные способы строповки, временного закрепления, выполнения соединений и контроля задаются проектной и технологической документацией конкретного объекта.
Важно. Материал объясняет организацию монтажного этапа для заказчика, но не заменяет проект, КМ/КМД, проект производства работ, технологические карты, требования охраны труда или документы конкретного объекта.
Итог
Предсказуемый монтаж начинается с подготовки, а не с первого подъема. К моменту установки элементов должны совпасть четыре вещи: готовый фронт, нужная партия, подходящая техника и актуальная документация. Если хотя бы одна из них запаздывает, бригада теряет время не на сборку, а на ожидание и перестройку процесса.
Для заказчика полезнее отслеживать готовность следующего монтажного участка, чем только накопленный тоннаж. Когда партии приходят по очередности, геометрия проверяется поэтапно, а изменения проходят через документацию, каркас собирается без лишних возвратов к уже завершенным зонам. Для предварительного расчета: +7 (495) 734-99-33 - extroy.ru.
